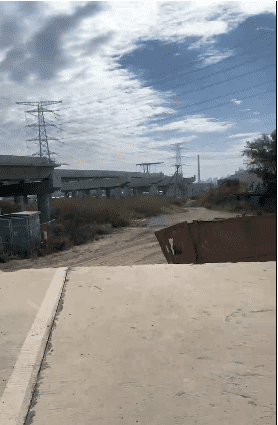

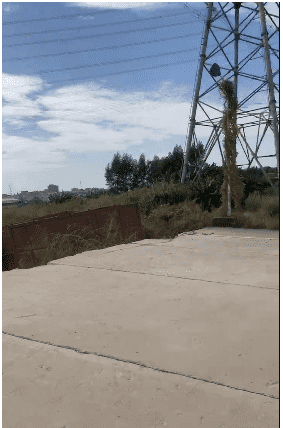

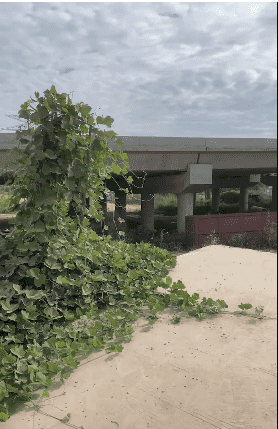

中洪支线马沥段迟迟不通车,拆迁工作都已经完成了,但还没有施工队进场进行后续施工。
中洪路工程马沥大桥段已施工了一年多的时间,原先公布马沥大桥段通车时间为2022年5月底,但后期因为拆迁问题一直拖着,现在拆迁问题已经解决了,但现在一直没人动工,导致下马四这边的群众要绕中堂一圈才能到望牛墩,因中洪支线马沥段迟迟未通车造成周边村民声四起。现希望中洪路工程马沥大桥段尽早通车,解决周边村出行难问题。
尊敬的市民,您好!您反应的问题已收悉,现回复如下:目前马沥大桥左幅已完工,正在进行右幅下构施工。马沥村民房虽已拆除,但衔接马沥村及杜屋村路基段用地手续未完善,无法施工,因此,尚不能连通中堂和望牛墩镇。我司正在开展用地手续组卷工作,计划近期报市自然资源局,由其上报省厅批复,待完成批复后,我司将督促施工单位在确保质量的情况下,合理规划,科学组织,力争2023年8月底完成该段道路施工,以减少对周边居民的影响。感谢您对我们工作的理解和支持。
