欢迎您访问阳光热线问政
阳光问政>问政详情

回问:城建局建设项目咨询(202303)

au aa j 来自:未知 发布日期2023-03-18 16:08:32 状态: 已回复 编号:392392
处理用时:4天20小时32分
回问:城建局建设项目咨询(202303)
上次没有回复到详细答案,麻烦12345热线不要自动识别为重复回复,十分感谢,具体问题如下:
1、环莞快速路三期,龙大高速-莞深高速段(华为段)工程进展如何?进度百分比到哪里了?
3、松山湖大道同沙立交新建左转匝道工程进度如何?进度百分比到哪里了?请问贵局能否落实到位,2023年4月按时完工通车?
3、石竹路下穿四环路通道工程进展如何?进度百分比到哪里了?
PS:麻烦贵局端正好相关态度,市民咨询的问题直接回复就好了。市民是拥有知情权,也是有脑子的。看看交投集团的态度,再看看贵局的态度,当下立判。请回复好市民的相关问题,不要一句按计划进行,就敷衍了事,非常感谢!
问政部门:城建局
分享

官方回复

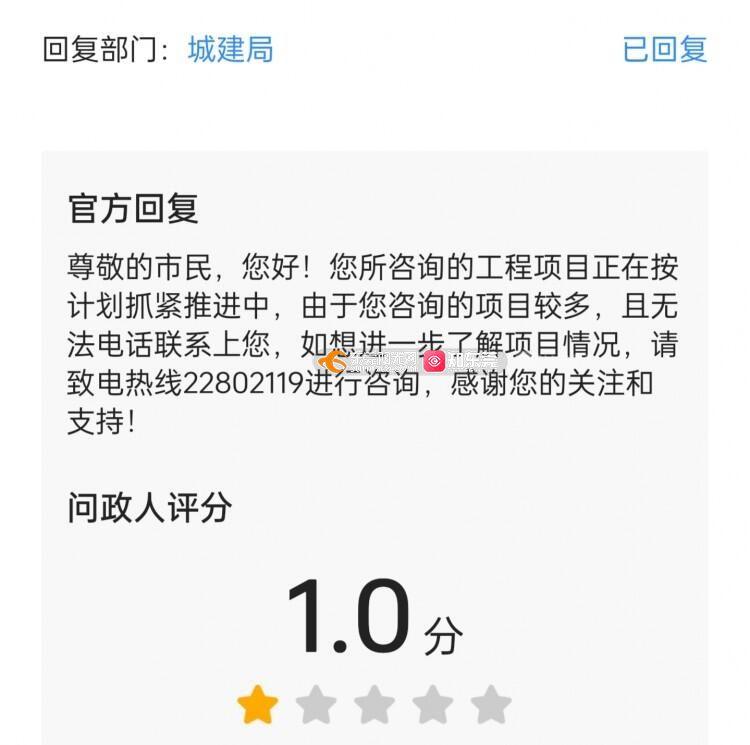

1、环莞快速路三期龙大高速-莞深高速段(华为段)土建部分累计完成51.6%,目前主要进行犀牛陂高架桥、公凹四路互通主线桥、鸭石陂水塘中桥、象和路互通主线桥、主线上跨中子源通道大桥、主线上跨现状路大桥等桩基及桥面系施工;2、石竹路下穿四环路通道工程累计完成46.7%,目前主要进行土方开挖,底板、侧墙施工。3.东莞市松山湖大道同沙立交新建左转匝道工程处于收尾阶段,已完成99 %的工程量。2023年4月通车。

问政人评分

4分

我要说两句

0参与

0评论

还没有评论,快来抢沙发~
  • 知东莞App
  • 东莞广播电视台
    微信公众号
  • 东莞阳光网微博
  • 东莞阳光网
    微信公众号
  • 东莞电台
    微信公众号
  • 莞视频微博
  • 民生视点
    微信公众号
