松山湖第二通道进度咨询(2023年5月)

au aa j 来自:未知 发布日期2023-05-03 12:48:34 状态: 已回复 编号:400529
处理用时:2天2小时28分
松山湖第二通道进度咨询(2023年5月)
2023年1月曾咨询过相关问题,贵局答复:“松山湖二通道项目项目分为国道G107段和连马路段,根据方案,国道G107段起点为环城南路立交,终点为连马路立交,连马路段起点为广龙高速大岭山西收费站,终点顺接松山湖沁园路(不含与广龙高速共线段),项目实施单位是市交投集团,目前正在开展工可研究工作,具体的路段和节点方案正在研究和比选,方案稳定后将向社会反馈。”
目前该项目分别分解为《东莞市2023年重大预备项目计划》中的第6项松山湖二通道(连马路沁园路段)和第13项国道G107(环城南路莞长路段)快速化改造工程
请问目前最新开工前进度如何?工可研制是否完成?什么时候能进行施工设计?最主要的问题:莞长路与连马路目前计划采用什么样的立交交汇方式?现行的高架桥要拆吗?最新预计开工时间是什么时候?
请贵局不要敷衍了事,非常感谢!
问政部门:交通局
分享

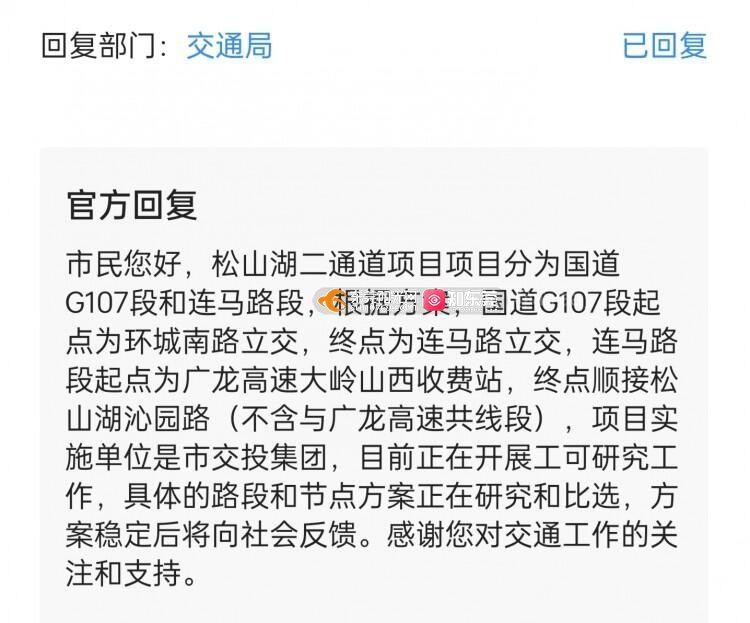

官方回复

市民您好,目前松山湖二通道连马路段已完成工可报告专家评审,正在开展初步设计等工作,预计23年底开工建设,国道G107段正在开展工可研究。根据目前推荐方案,连马路与G107将在莞番高速北侧设置立交,并设置往返中心城区与松山湖片区的定向匝道。感谢您对交通工作的关心和支持!
