东部快速寒溪河大桥路段施工严重影响交通安全
用户Y0wkir
来自:东莞市 发布日期2023-11-22 15:19:02
状态:
已回复
编号:431692

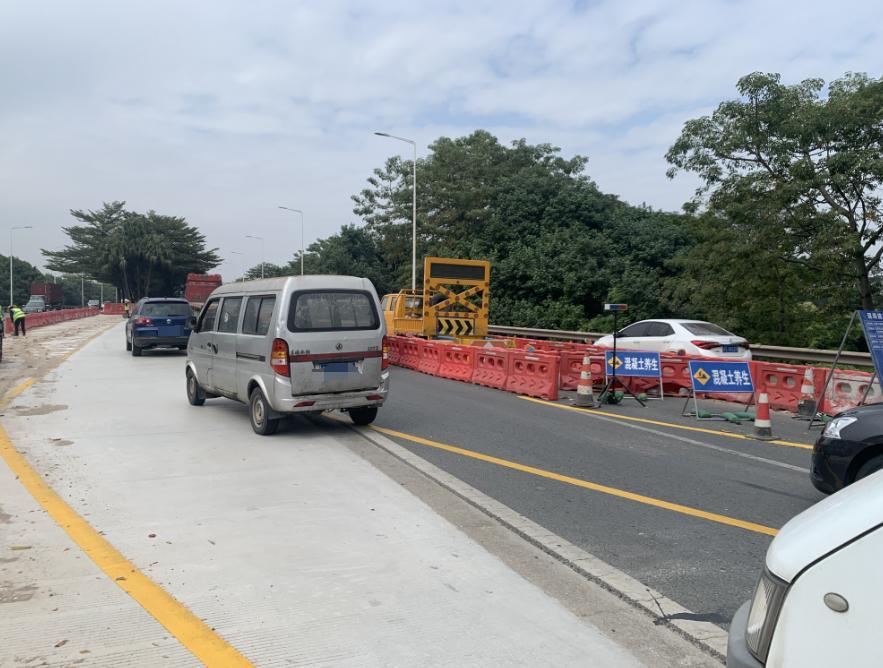

东莞市道路非现场执法点建设项目第22号点位于东部快速寒溪河大桥路段双方向,根据市政府有关工作部署,市公路事务中心将在该路段安装非现场执法系统和卡口抓拍系统,计划于10月14日-12月28日,分阶段围蔽车道进行施工。 按需要施工无可厚非,但是现场借道疏导未免太过于敷衍。借道路面长度与施工长度几乎一致,过路车辆都需要进行90度左转借道。现场借道路面每天没有一辆车进入借道路面。导致现在整个东部快速每天堵车长龙六七公里长。而且如果有车借道反而更容易发生安全事故。借道路面能否延长,并在更远处做引导进入借道车道。 图中为现场施工图片,以及施工计划图

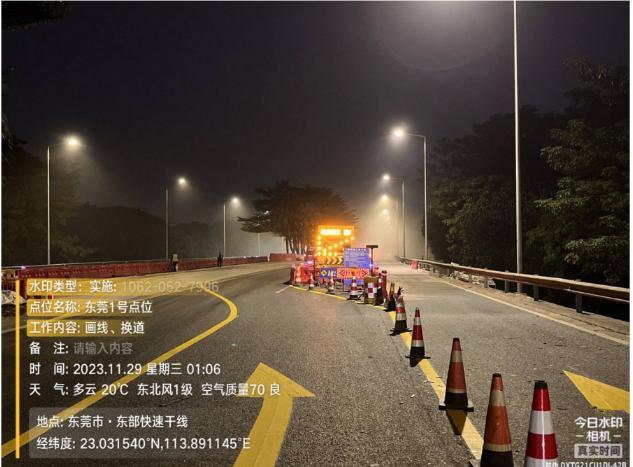

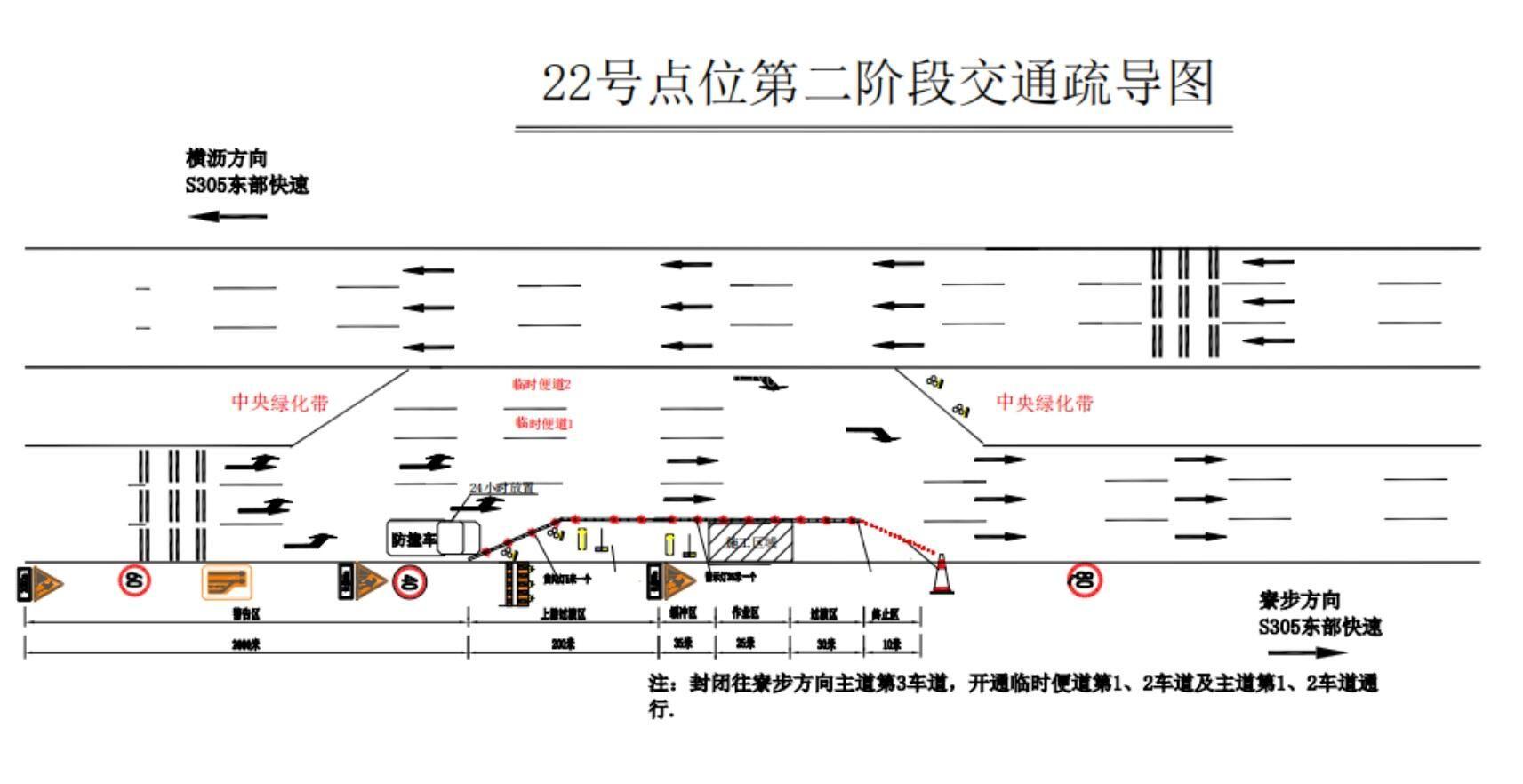

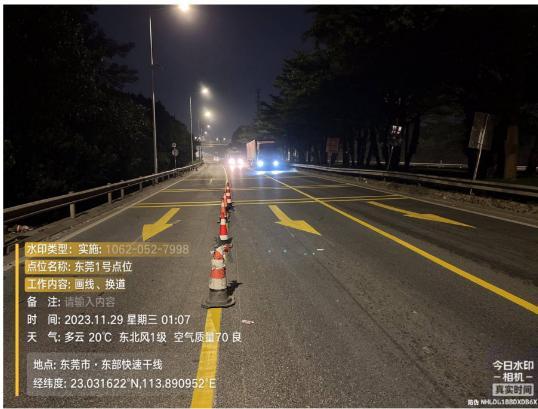

您好,感谢您的来电!关于您反映东部快速干线寒溪河路段因围蔽施工造成交通拥堵的问题,现回复如下: 此路段封闭部分车道施工是道路非现场执法点建设项目,该项目涉及全市25个点位,目前已完成21个点位的建设,按照施工计划,东部快速寒溪河路段的第22个点位于2023年9月初进场实施,建成后可对路段通行车辆的超载、污染环境、超速等违法行为进行取证执法,是民生实事之一,建成后将减少道路安全隐患,对东部快速干线的通行环境起到较大的改善。 此项目实施需要改造旧路面,为了保障车辆通行,按照施工设计图分阶段围蔽施工,即分别对每一条车道的31米原沥青路面进行改造,破除旧路面后,重新浇筑混凝土。每个阶段持续时间约12天左右,按照交警部门每阶段只能进行一条车道施工的原则,该项目分9个阶段进行,共工期约4个月。 为保证车辆顺利通行,结合现场情况,经研究,我中心确定通过新建疏解便道以缓解交通通行压力,新建便道涉及乔木迁移和绿化管线情况,新建便道的局限性较大。针对您反映的问题,目前我中心已要求施工单位进行整改,一是通过在施工区域路段采取增加路面车道实线、箭线、导向牌等引导车辆通行;二是在生态园大道、东兴西路等交汇路口提前设置绕行告示牌;三是在施工区前方约2公里处开始增加设置警示灯以提醒过往车辆;四是在路面施工过程中,安排专人在现场指挥交通,最大限度地提高车辆通行能力(后附图片)。 下来,我中心将继续推进施工进度,尽快恢复道路通行,感谢您对我中心工作的关注与支持。
3参与
1评论
