保利松湖云禧花园,违规交楼。三个开发商互相踢皮球不管不问。

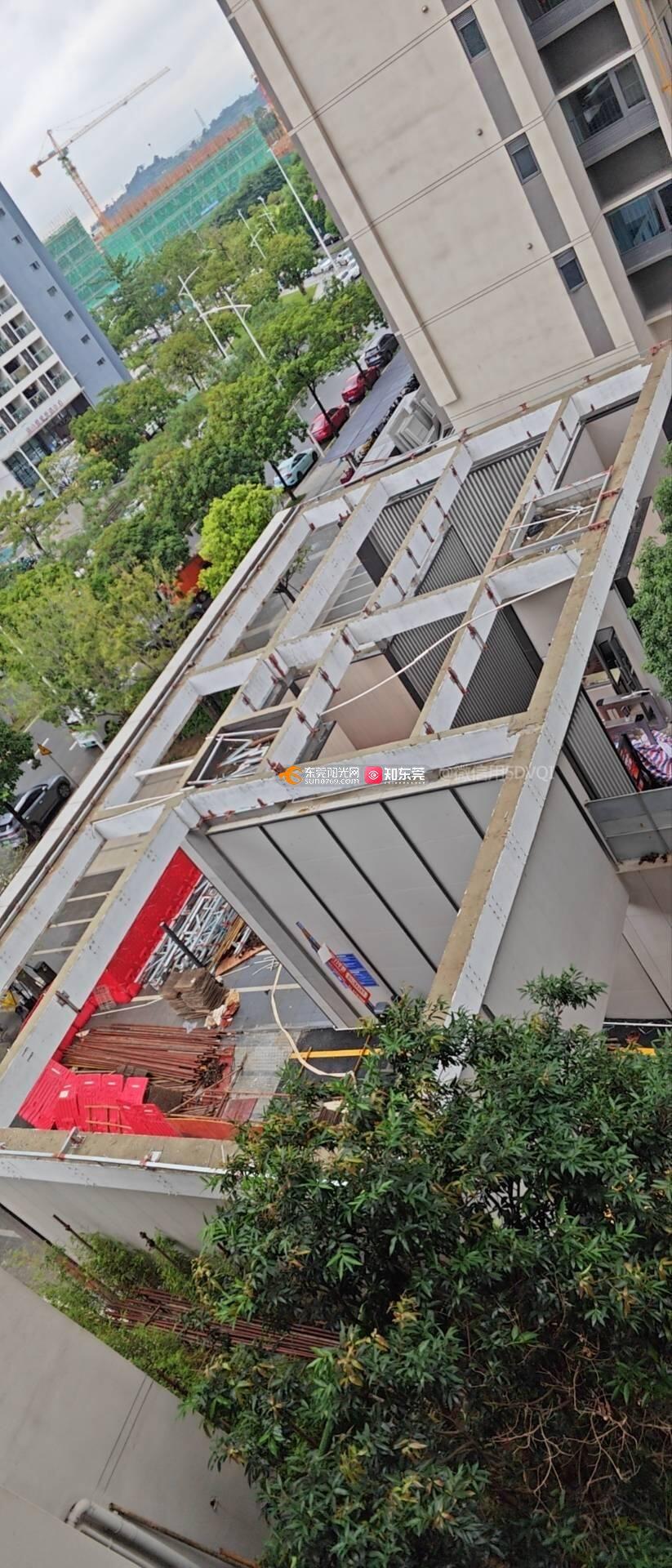

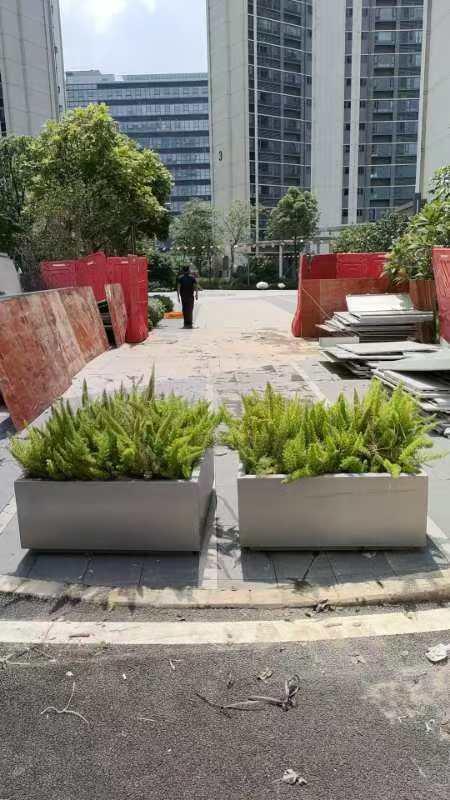

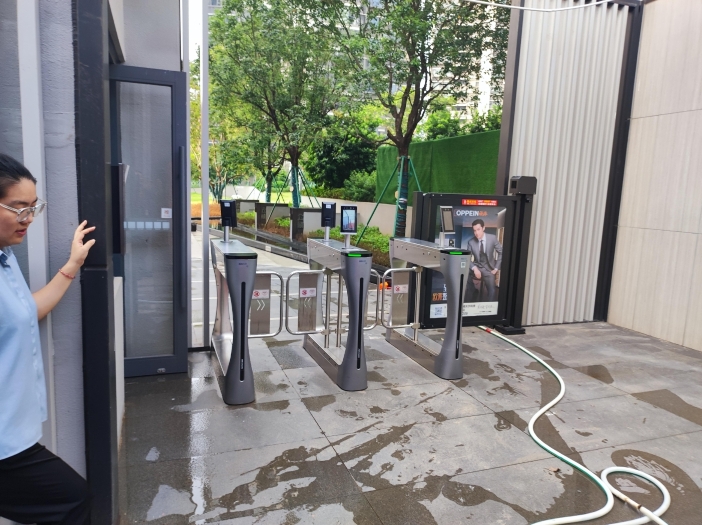

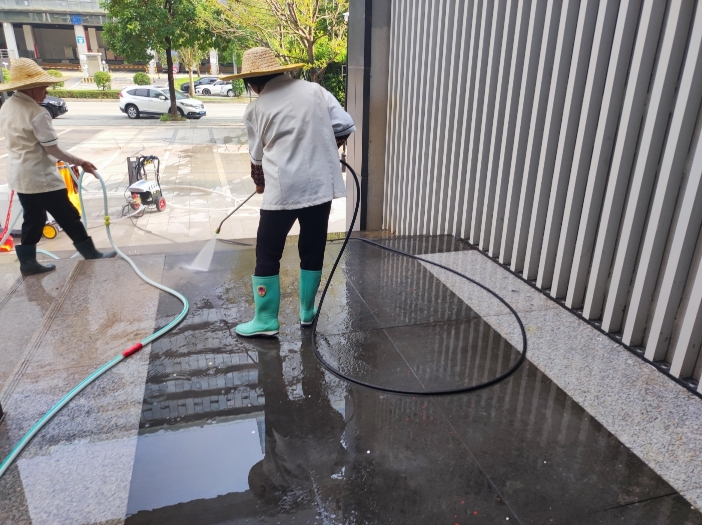

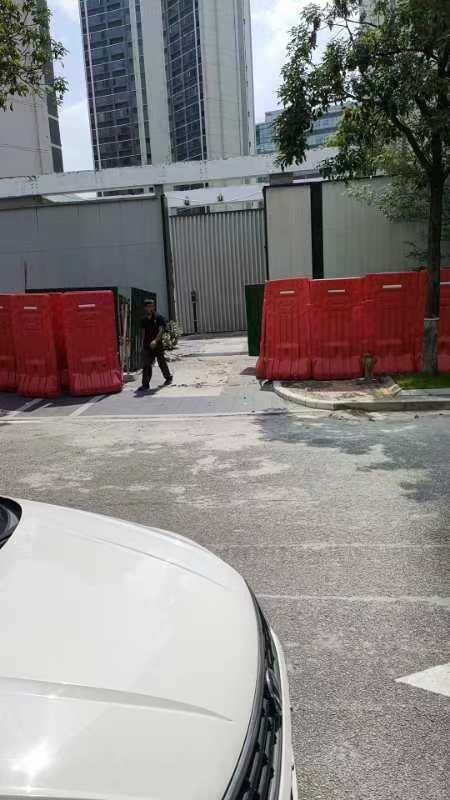

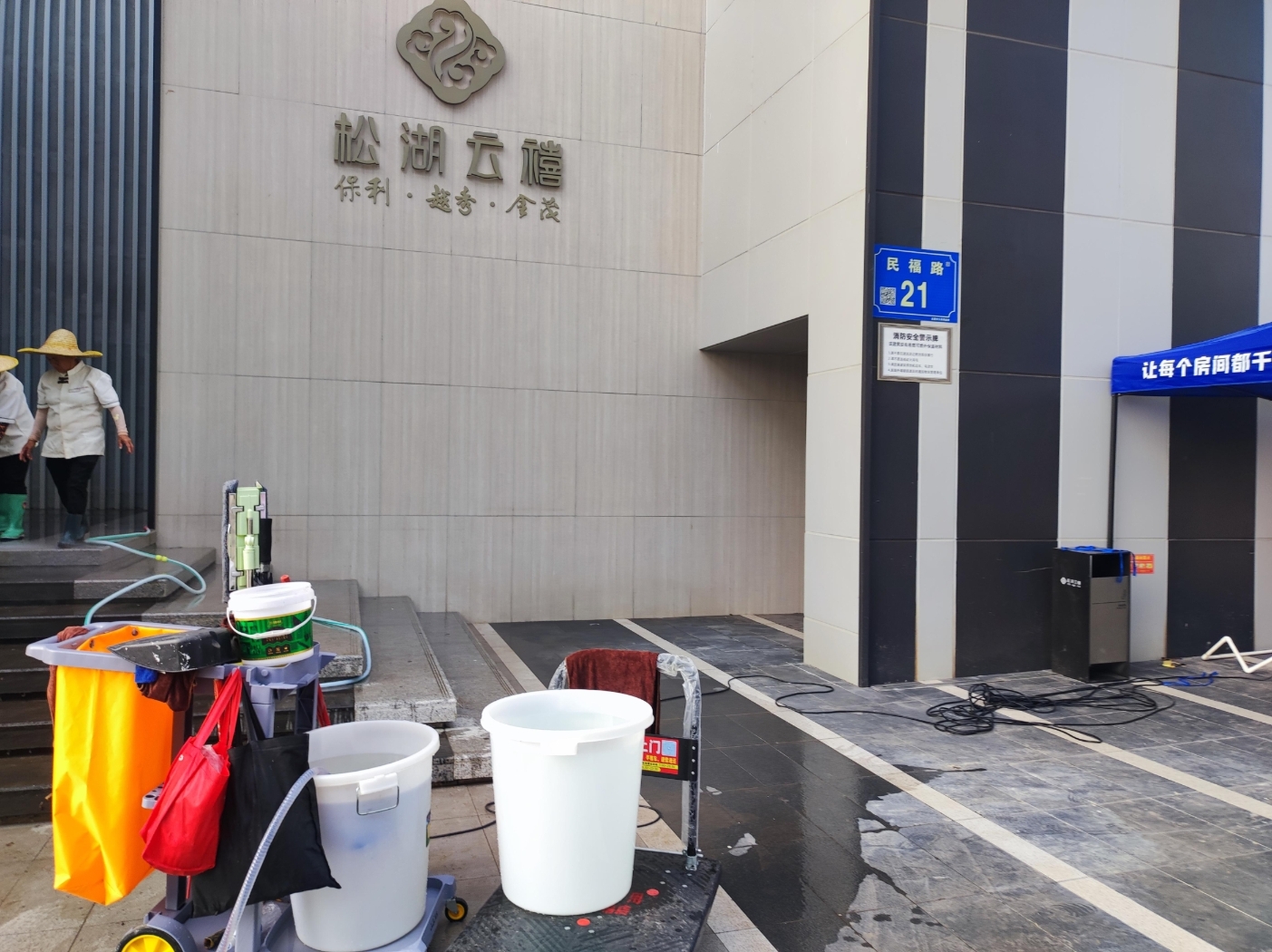

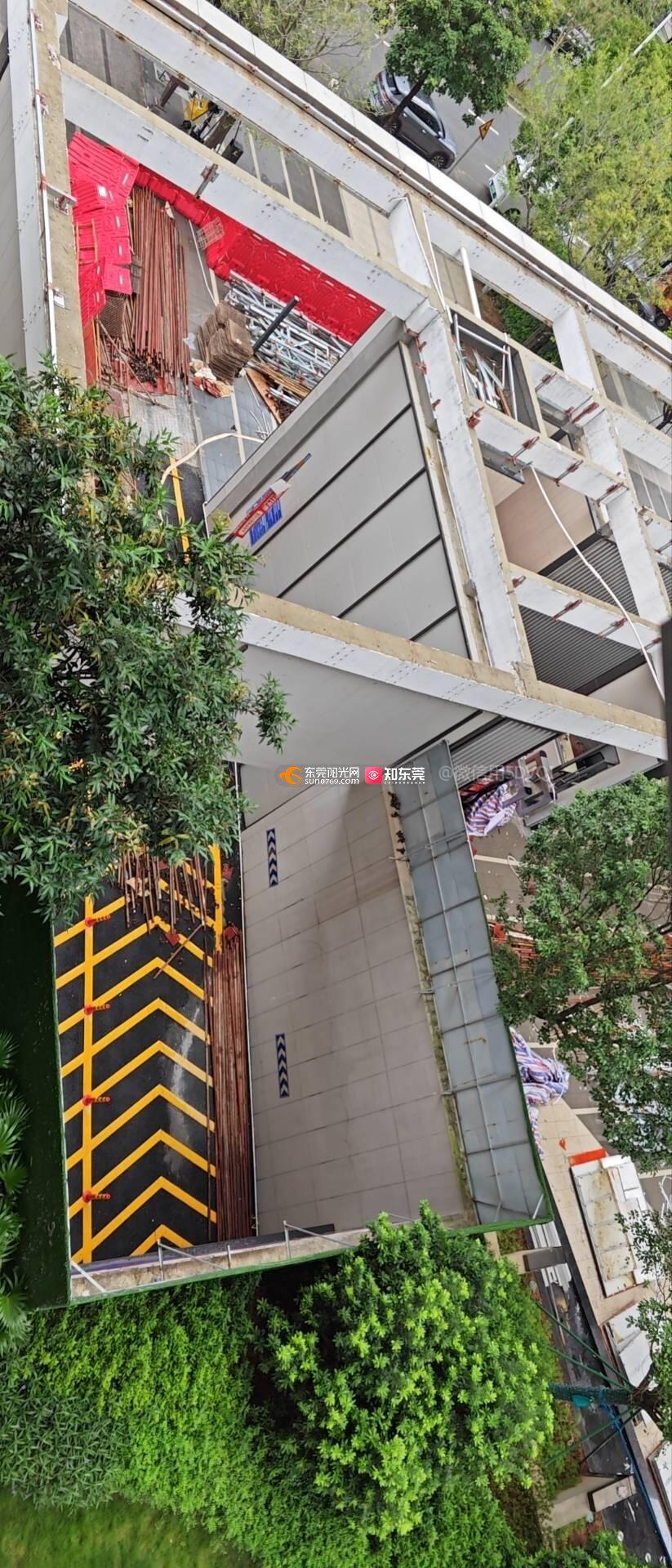

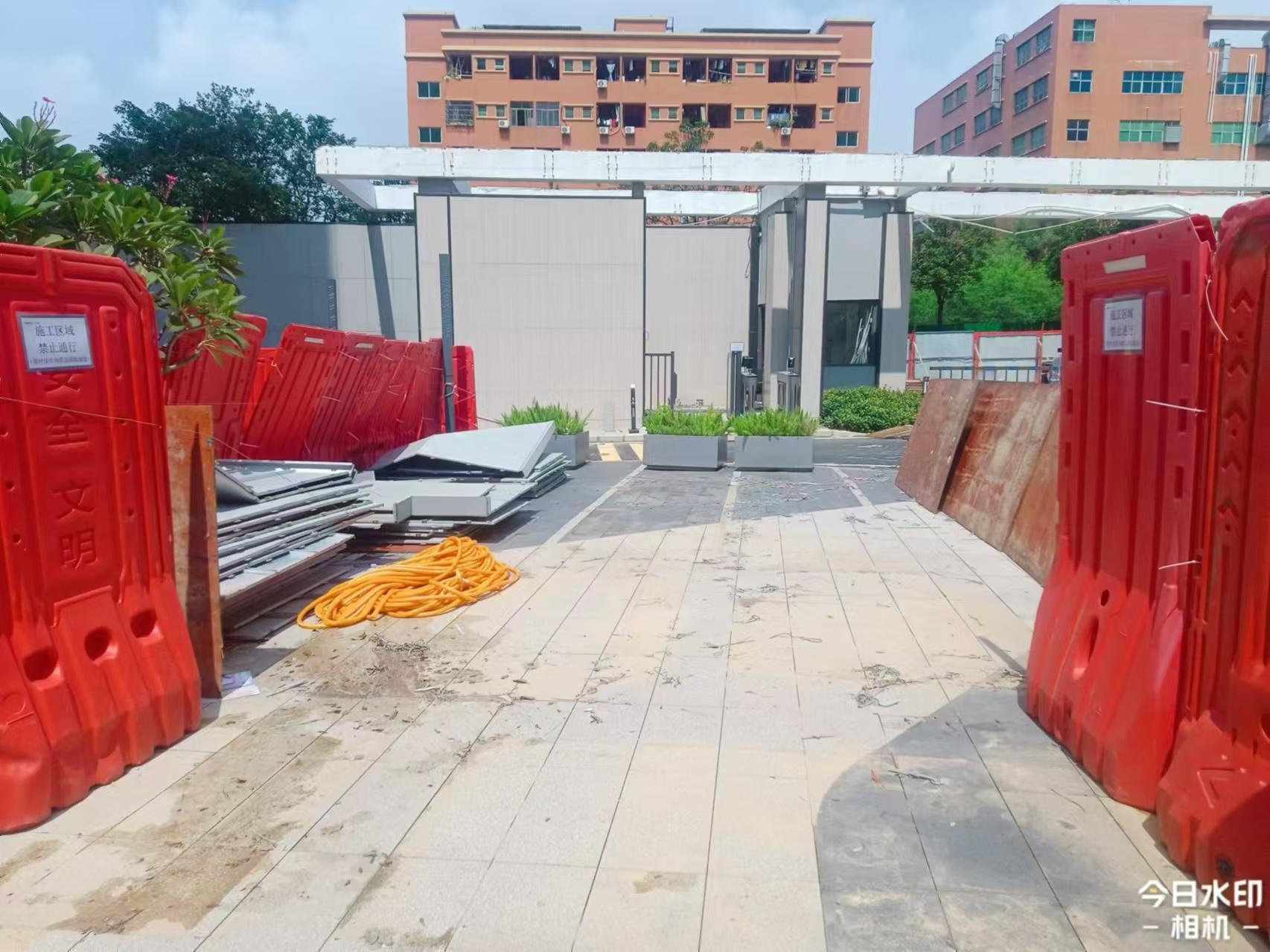

市政府服务热线:12345 东莞市住建局办公室:0769-22207178 东莞市住建局信访专线:0769-22209188 东莞市住建局质量安全管理科:0769-22207283 寮步住房规划建设局:0769-83212182 保利发展客户服务中心:4006060048 越秀地产全国客服热线:4008300123 金茂物业:4001099666🌹 1、监管要求:保利越秀金茂松湖云禧小区(地块编号:2021WR010),依据项目出让文件要求,该地块开发建设期为2年,宗地建设项目须在2022年6月17日前开工,在2024年6月17日前竣工。 2、当前情况:截止至目前2024年9月23日,依据项目总平面图及工规证,项目8号公建配套楼(邮政营业场所、文化活动室、老年人日间照料中心、社区卫生服务站、公共厕所)、7号安居房、户外体育活动场地、9号门楼、10号门楼、B1层一半地库、B2层地库,均未完成竣工验收、交付。已超过项目出让文件时间要求,已构成实质性违约,项目存严重烂尾风险。 请东莞市寮步镇人民政府住房规划建设局介入监管,并督促东莞隽瑞房地产开发有限公司履行建设责任,交付以上物业。 目前两个大门都由开发商封闭起来,一个多月了一直没有工人维修,负一楼车库保留一条车道进出。
尊敬的市民,您好!您反映的问题已收悉,现回复如下:针对小区大门维修及其他配套设施,施工慢的问题,项目目前处于最后一批次规划验收阶段,根据测绘公司及复测单位的整改意见,建设单位正按规划总图正在进行整改。经镇规划所核实,8号公建配套楼、9号门楼、10号门楼、11号地下室等已基本建设完成,目前建设单位正在组织材料申报规划条件核实(规划验收)事项,待建设单位申报验收后,镇规划所将配合松山湖自然资源局尽快完成相关规划验收工作。预计2024年12月份前完成相关验收工作。2024年9月29日,我大队工作人员到现场核查,发现保利越秀金茂松湖云禧大门口有水马堵塞消防通道。大队工作人员责令物业公司负责人当场整改,并要求物业公司负责人加强消防安全巡查、检查,加大消防宣传,确保消防通道和疏散通道保持畅通。如有疑问,请联系寮步消防救援大队,联系电话:0769-82399119感谢您对我们工作的理解和支持。
