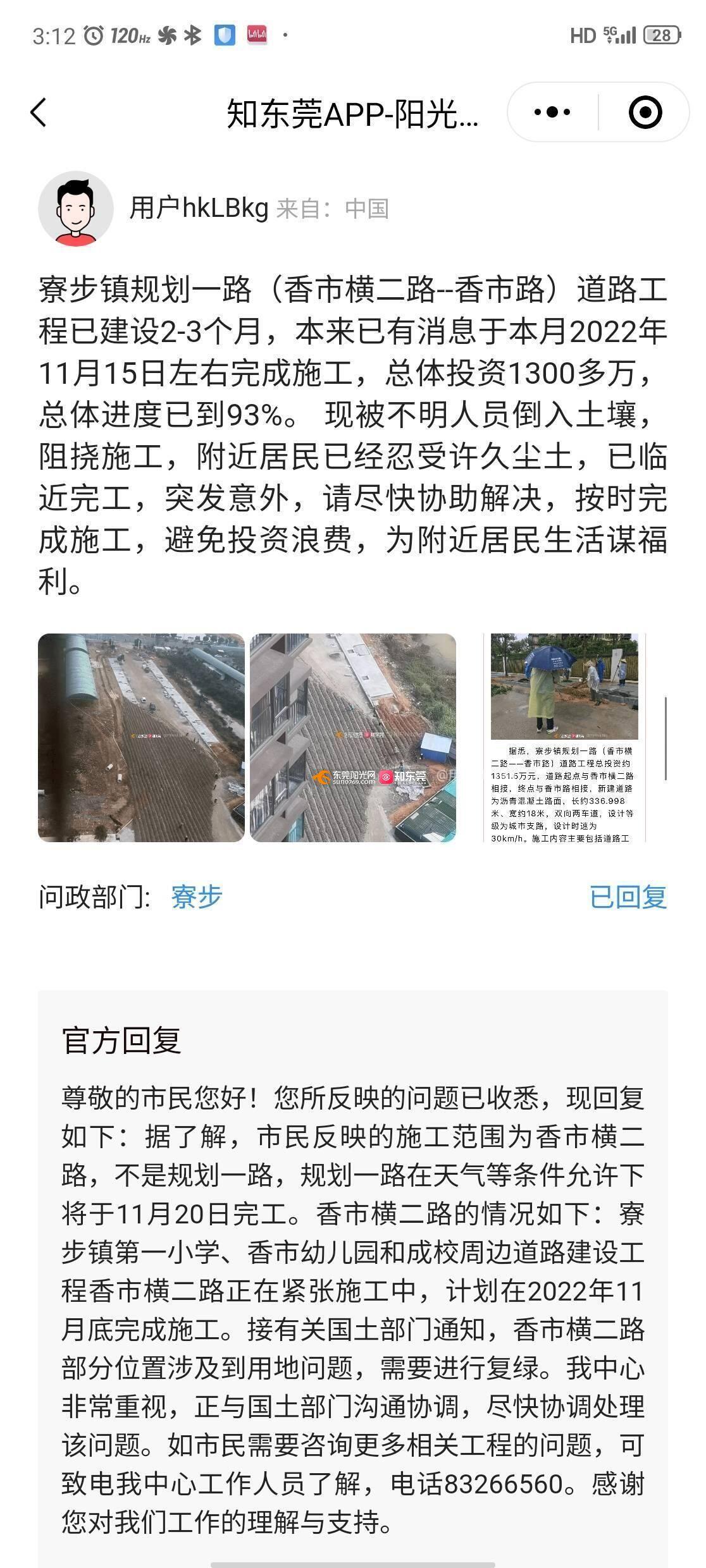

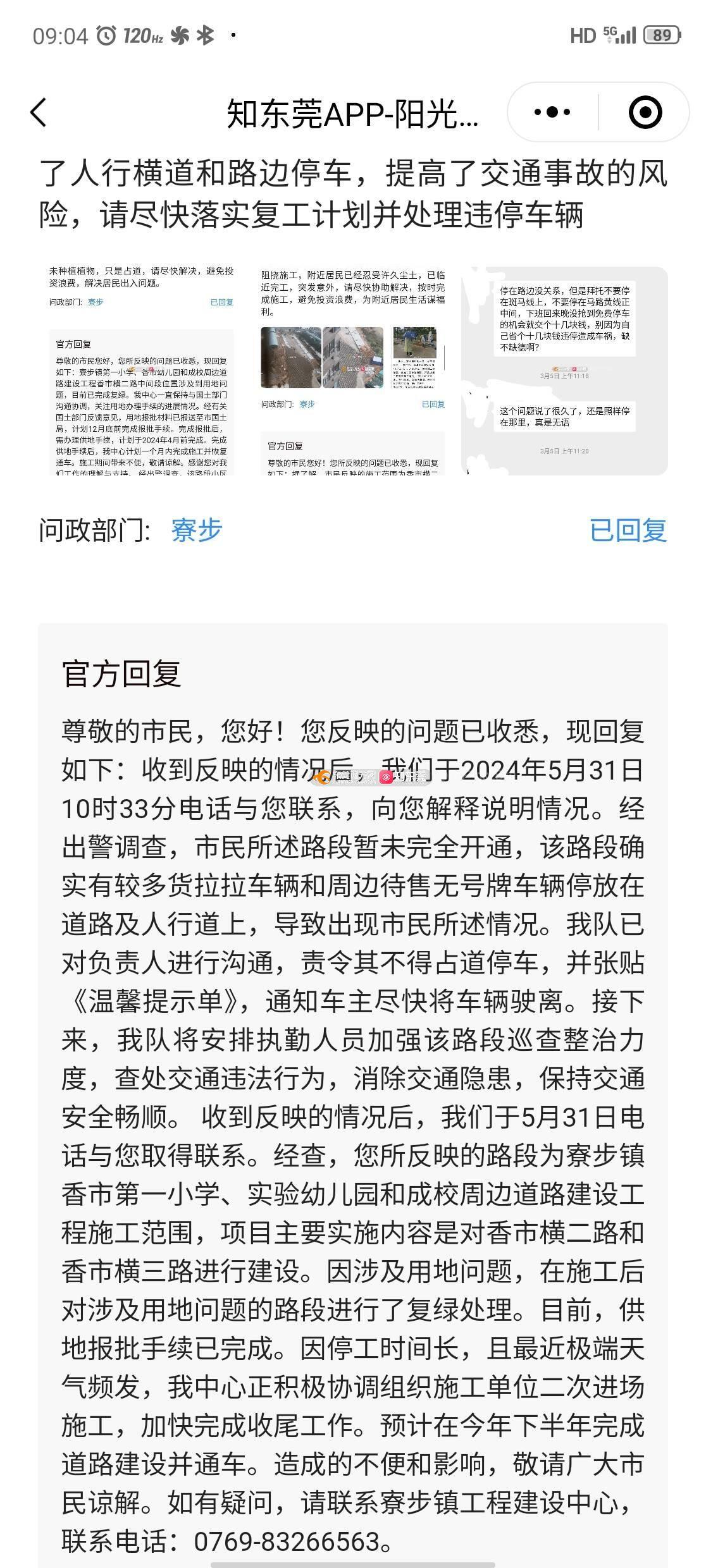

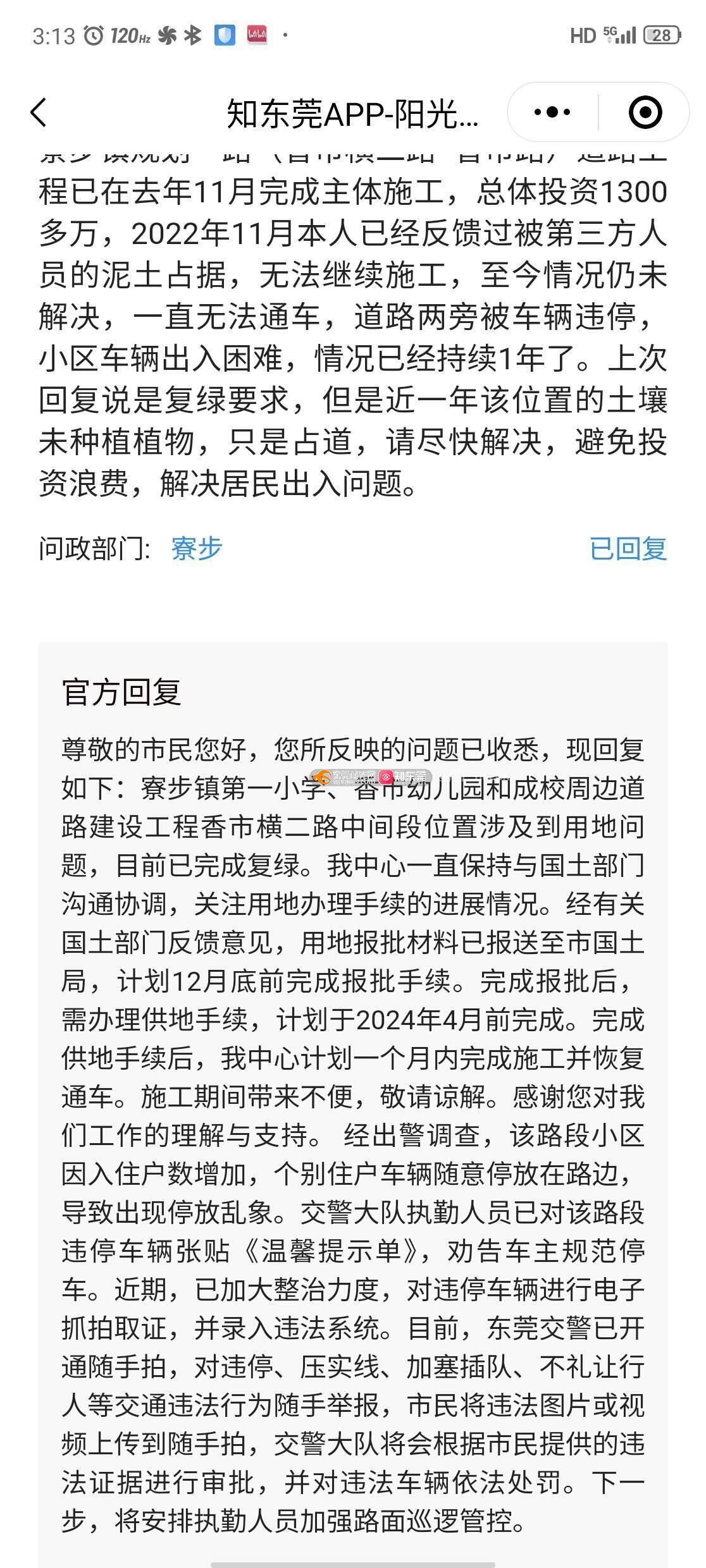

寮步香市横二路已停止建设两年

用户hkLBkg 来自:未知 发布日期2024-11-04 09:11:47 状态: 已回复 编号:486486
处理用时:3天23小时25分
已经很平和地每半年一问了,这是最后一次平和了,不想再被拖了。2024年5月底咨询后,回复寮步香市横二路在2024年年底前完工,现在还剩2个月,目前还没有动工,请问下能否按计划在2024年底前完成施工通路?不用给我打电话回复了,直接回复工单明确2024年12月底之前能否完工即可,多谢,辛苦了。
问政部门:寮步
分享

官方回复

尊敬的市民,您好!您反映的问题已收悉,现回复如下:经查,您所反映的路段为寮步镇香市第一小学、实验幼儿园和成校周边道路建设工程施工范围,项目主要实施内容是对香市横二路和香市横三路进行建设。因涉及用地问题,在施工后对涉及用地问题的路段进行了复绿处理。2023年底已完成香市横三路的供地报批手续,因停工时间长,且施工单位内部原因,我中心一直催促施工单位二次进场施工。截至今年8月,根据国土相关部门要求,香市横二路中间的复绿段需要完成办理供地手续后才能施工。目前,我中心已委派专人跟踪和办理该路段的供地手续(已完成属地村民代表表决,正进行办理规划条件),预计在今年12月完成相关供地报批手续,明年再组织施工单位进场道路建设并通车。造成的不便和影响,敬请广大市民谅解。感谢您对我们工作的理解与支持。
