杨朗路与青田路交叉路口水厂工程违规占道施工导致交通拥堵及多起车祸

莞城热心市民 来自:未知 发布日期2025-03-04 12:04:15 状态: 已回复 编号:504676
处理用时:14天22小时50分

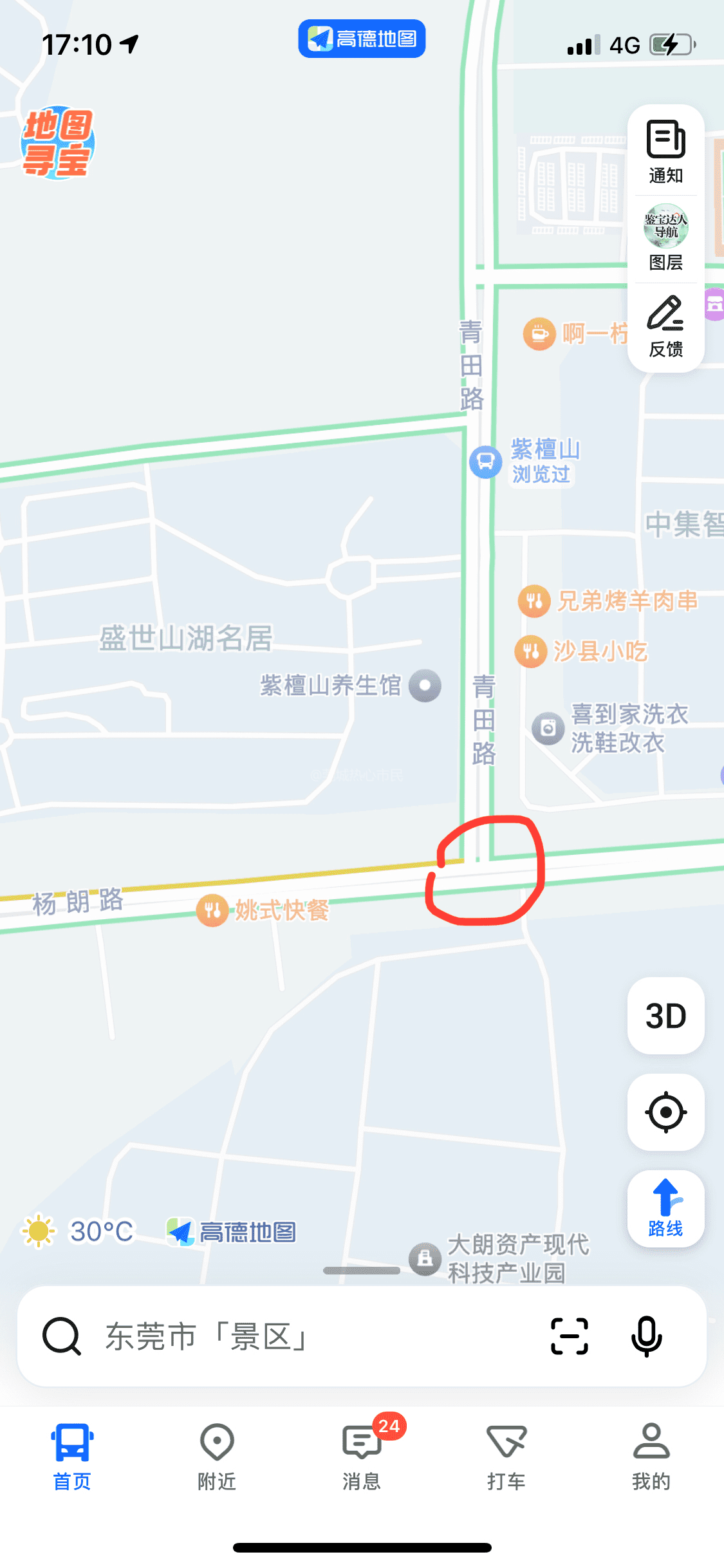

位于广东省东莞市大岭山镇杨朗路与松山湖青田路交叉口的水厂工程(如图1),长期违法占道围蔽,路口单向三车道变一车道,导致红绿灯未能正常工作形同虚设,往大朗方向的汽车无法在此路口掉头或左转,进而导致清雅路与杨朗路交叉口交通混乱,经常性堵塞与车祸,引起重大交通安全隐患(如图23456)。之前2023年、2024年多次投诉均答复当年年内完工恢复交通,但是实际至今过去近2年仍未兑现承诺,多次跳票,并未完工撤离。
问题1:该建设工程原计划何时施工结束?为何多次延期导致交通阻塞、车祸与市民安全?什么时间点可以结束施工并拆除占道工程、恢复路口通行、恢复红绿灯?
问题2:该项目未在现场公示占道施工许可,许可现在是否已过期?是否存在违法违规?若存在无有效许可占道施工交管部门有无进行处罚纠正?交管部门是否对违法违规占道施工存在监管不力等失职行为?
问政部门:水务集团
分享

官方回复

尊敬的市民,您好!您反映的问题已收悉,现回复如下:
收到反映情况后,我们于2025年3月11日10:50对诉求进行办理。您反映问题的地址是东莞市大朗镇美景西路犀牛陂区域路段,属东莞市水务集团建设管理有限公司(下称“建设公司”)所管理的珠三角水资源配置工程东莞配套松山湖水厂一期配水管线工程,施工总承包单位为中国电建市政建设集团有限公司。
该工程是我市优化利用东江、西江水源,顺利承接西江饮用水源,构建“双水源”安全供水格局的重大民生工程。前期,市委市政府组织有关部门多次召开专项会议,对该工程的管道路由选址进行深入研讨,最终确定沿杨朗路、县道X195线美景西路等道路地下进行敷设。该工程已办理施工许可,并在松山湖、大朗镇、大岭山等区域镇街以及周边居民的大力支持下,顺利开工建设。
经调查核实,您反映的交通拥堵问题主要因工程顶管施工受地质条件制约,未能在合同工期内完工,进而造成工期延期,对市民交通出行造成较大影响。对此,建设公司向广大市民深表歉意。
接到您反映的诉求后,建设公司高度重视,多次要求施工单位加强安全文明施工管理,同时加大人力物力投入,全力加快施工进度。预计至2025年3月底,您反映的路段交通状况将得到显著改善。此外,该工程预计于4月中旬完工并全面恢复交通。施工期间给您造成的不便,建设公司再次表达歉意。
2025年3月18日,工作人员致电告知您上述情况,如有疑问,欢迎致电东莞市水务集团24小时客服热线96968,感谢您对我们工作的理解和支持!
