修路导致路况交通拥堵
杨朗路路段在施工已经很久很久了,去年到这边就一直存在,每天堵得不行,到底还要修多久?

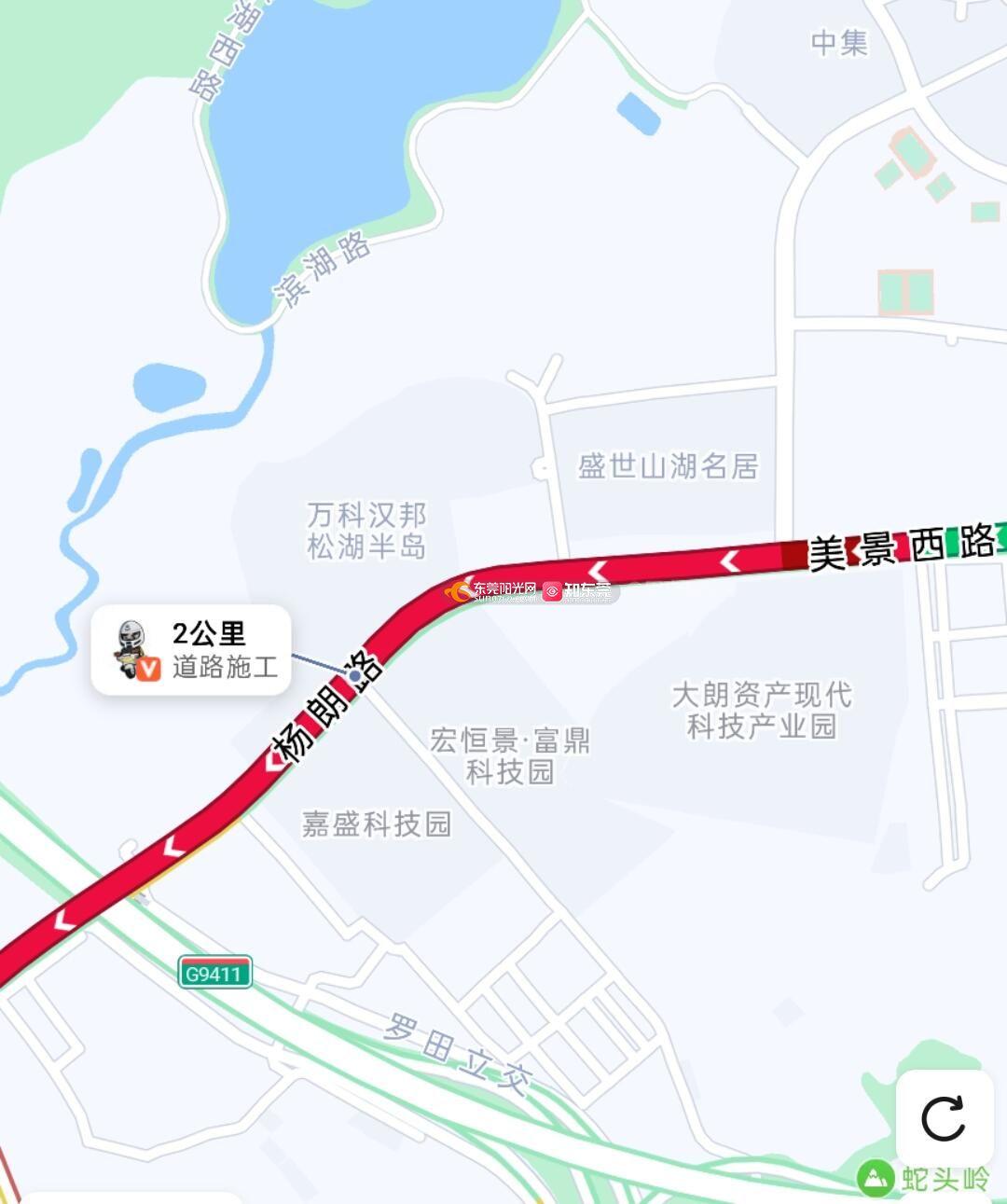

【大岭山】尊敬的市民,您好!您反映的问题已收悉,现回复如下:经了解,目前松山湖水厂一期配水管工程还在杨朗路与青田路红绿灯路口围蔽施工中,因施工部门是市水务集团,暂无法确认具体施工时间。对于杨朗路的交通拥堵,大岭山交警大队已安排警力加强巡逻管控及时疏导交通。如市民发现路段交通拥堵,请及时联系大岭山交警大队,联系电话:0769-83356122,0769-83352244。感谢您对我们工作的理解和支持。【水务集团】尊敬的市民,您好!您反映的问题已收悉,现回复如下: 收到反映情况后,我们于2025年3月20日15:30电话与您取得联系,并对诉求进行办理。您反映问题的地址是东莞市大朗镇美景西路犀牛陂区域路段,属东莞市水务集团建设管理有限公司(下称“建设公司”)所管理的珠三角水资源配置工程东莞配套松山湖水厂一期配水管线工程,施工总承包单位为中国电建市政建设集团有限公司。 该工程是我市优化利用东江、西江水源,顺利承接西江饮用水源,构建“双水源”安全供水格局的重大民生工程。前期,市委市政府组织有关部门多次召开专项会议,对该工程的管道路由选址进行深入研讨,最终确定沿杨朗路、县道X195线美景西路等道路地下进行敷设。 经调查核实,您反映的工程施工问题主要因工程顶管施工受地质条件制约,未能在合同工期内完工,进而造成工期延期,对市民交通出行造成较大影响。对此,建设公司向广大市民深表歉意。 接到您反映的诉求后,建设公司高度重视,多次要求施工单位加强安全文明施工管理,同时加大人力物力投入,全力加快施工进度。目前,该工程美景西路景湖客栈附近路段部分围挡已完成拆除工作,同时青田路、杨朗路与美景西路交汇处的围挡范围也在逐步缩小。预计在短期内,您反映的路段交通状况将得到改善。此外,该工程预计于4月中旬完工并全面恢复交通。施工期间给您造成的不便,建设公司再次表达歉意。 2025年3月20日,工作人员致电告知您上述情况。 如有疑问,欢迎致电东莞市水务集团24小时客服热线96968,感谢您对我们工作的理解和支持!
