不合理的道路两头同时围挡施工

用户Ft2fje 来自:未知 发布日期2025-06-03 20:57:08 状态: 已回复 编号:521552
处理用时:5天9小时43分

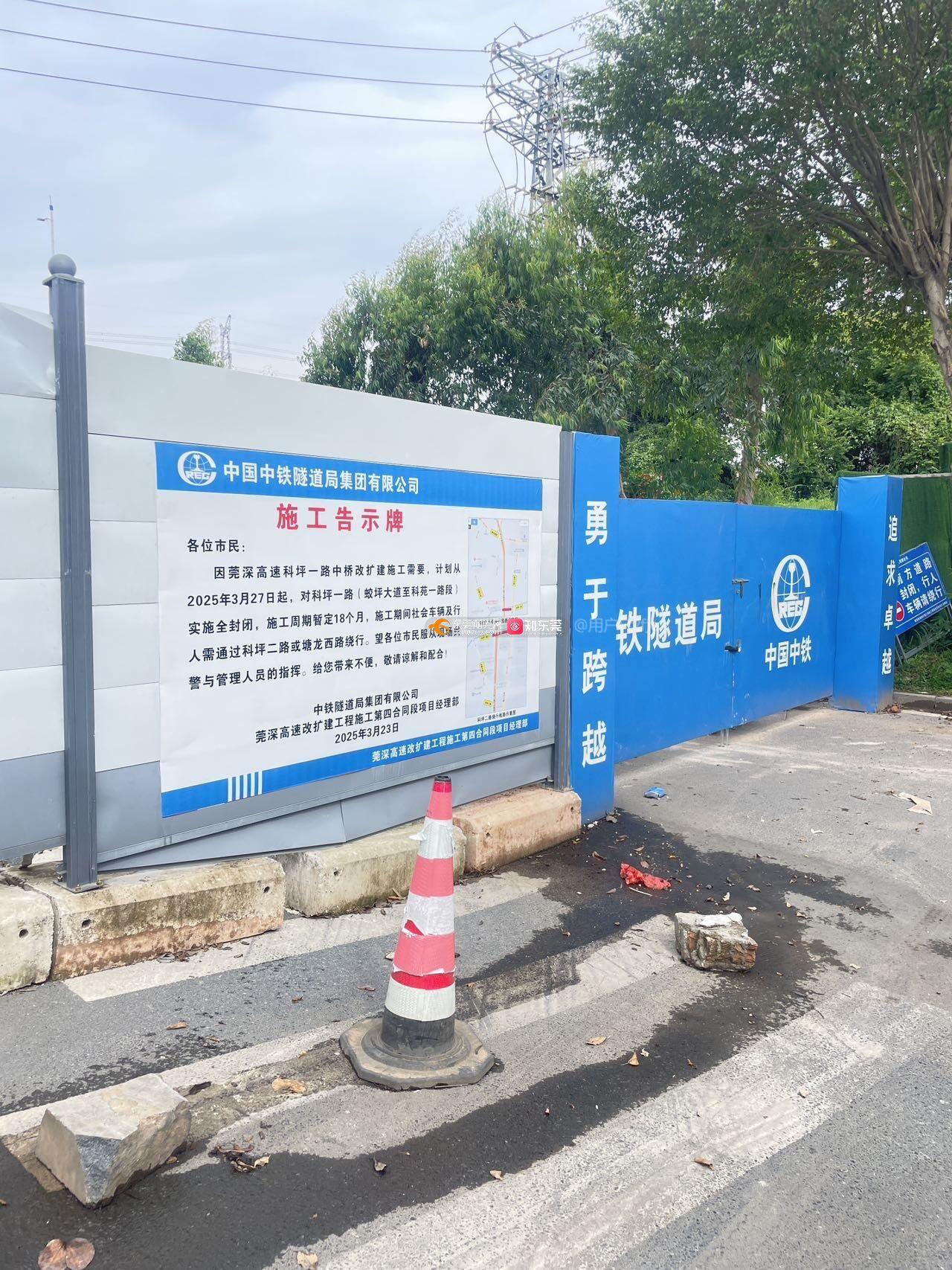

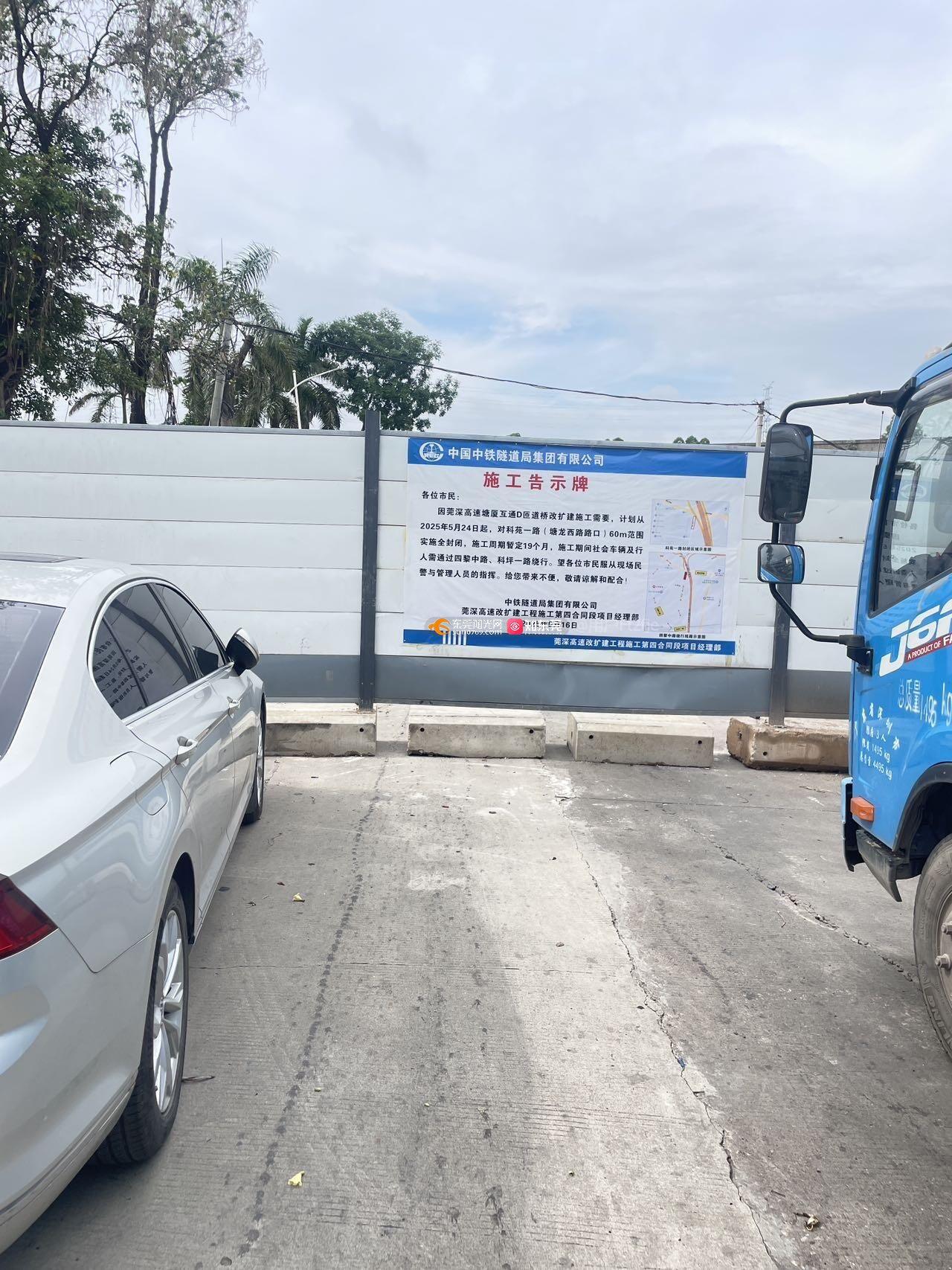

东莞市塘厦镇科苑一路,中铁隧道局集团施工不合理。前后两个路口同时围挡施工,公示施工期分别为漫长的18个月和19个月,工期长,出入的备选路段少,造成科苑一路范围内人员出行严重不便,完全不顾群众的利益。备选道路路窄车多,尤其是两边违停车辆极多(两个备选路段分别为科坪一路和农霖路,特别是农霖路非常拥堵)。

要求施工方体谅民情,更改施工方案,科苑一路不要两边都围挡施工,应一边完工后再围挡另外一边施工
问政部门:交投集团
分享

官方回复

尊敬的市民,您好!首先感谢您对莞深改扩建项目的关注。针对您反映的科坪一路、科苑一路道路封闭影响出行问题,政府主管部门已与建设单位对接。经调查,上述两路段占道手续完善,政府主管部门已要求建设单位合理安排工期、增加资源投入,加快工程推进,力争在今年11月底将科苑一路范围桥梁下部结构施工完毕,率先开放交通,缓解周边交通压力。同时,针对当前两路段存在的车辆违停问题,将协调辖区交警加大巡查整治力度。
