用户ySKnoA 来自:未知 发布日期2025-06-21 22:42:26 状态: 已回复 编号:524403
处理用时:4天2小时59分

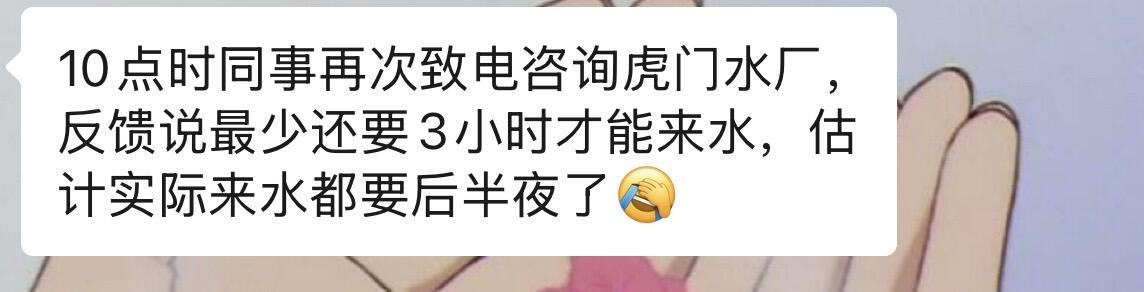

虎门地铁给水管线迁改碰接,停了几个地方的水!我们配合,但是都晚上十点多了是不是应该停止施工先供水让人洗澡洗衣服先!供水一延再延甚至没有准确的时间
问政部门:水务集团
分享

官方回复

尊敬的市民,您好!您反映的问题已收悉,现回复如下:
收到反映情况后,东莞市水务集团供水有限公司虎门分公司(下称“虎门分公司”)于2025年6月22日22:24电话与您取得联系并对诉求进行办理。

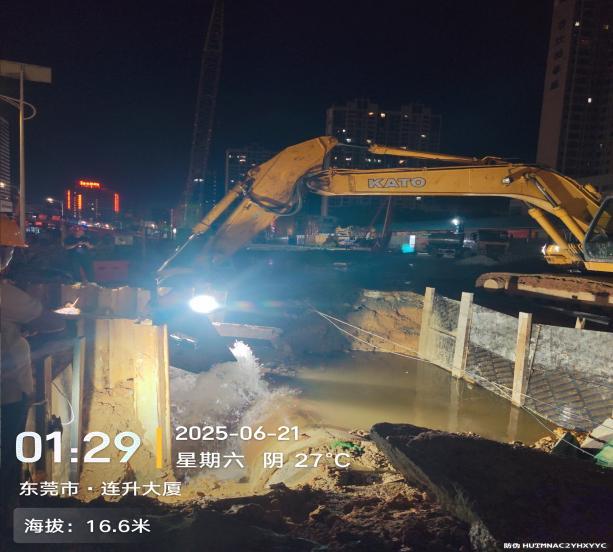

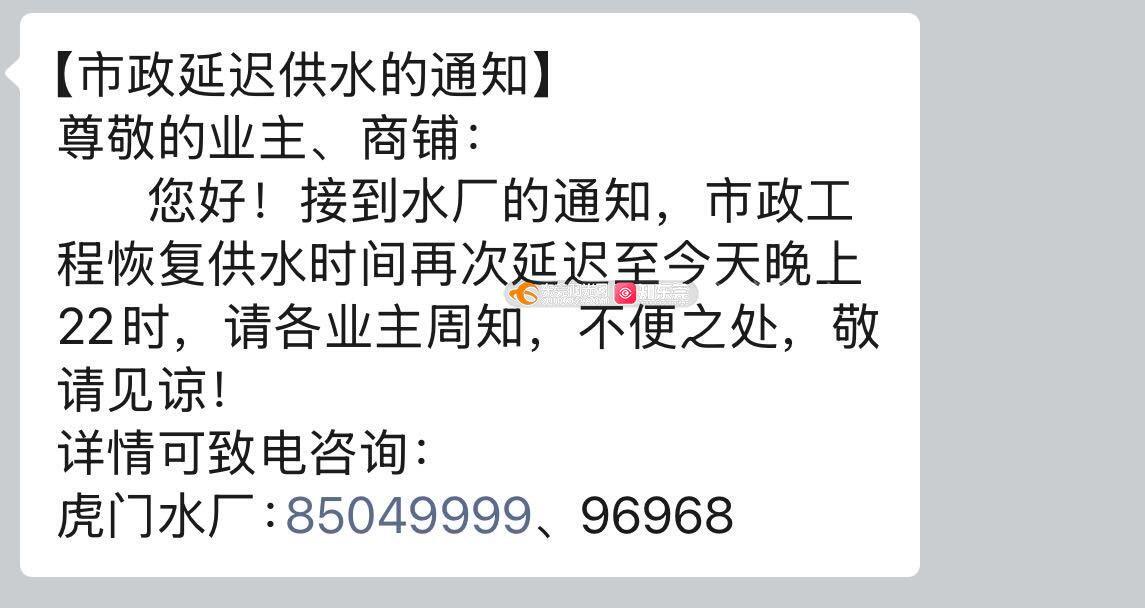

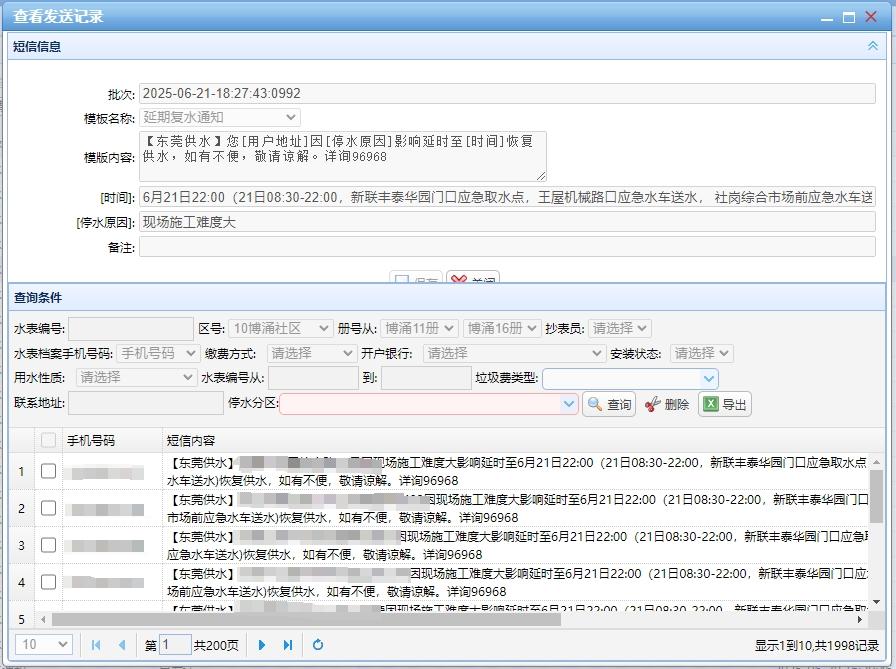

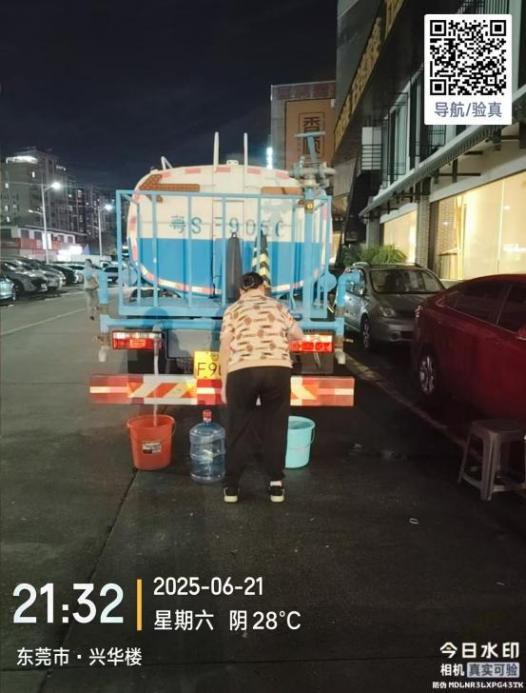

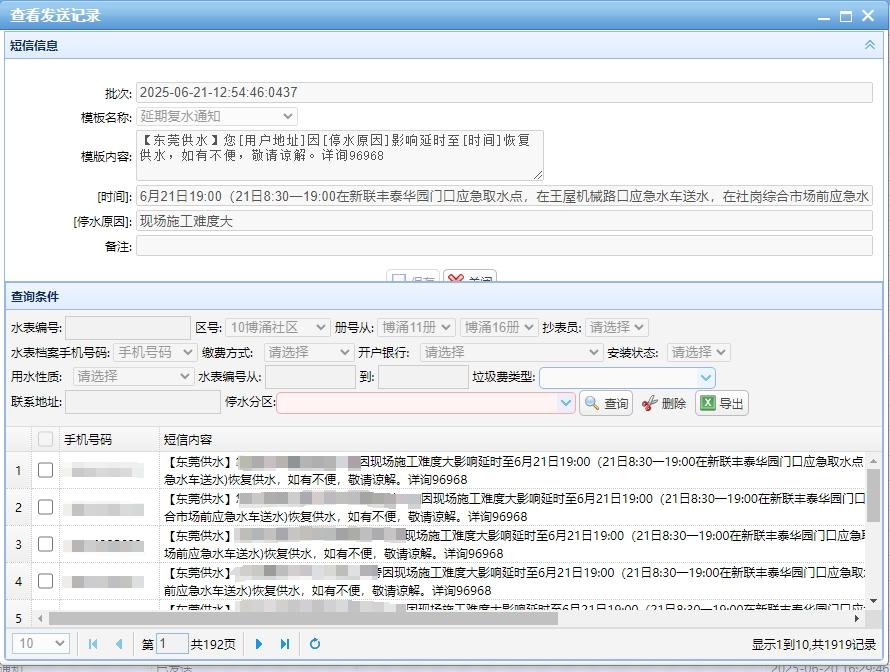

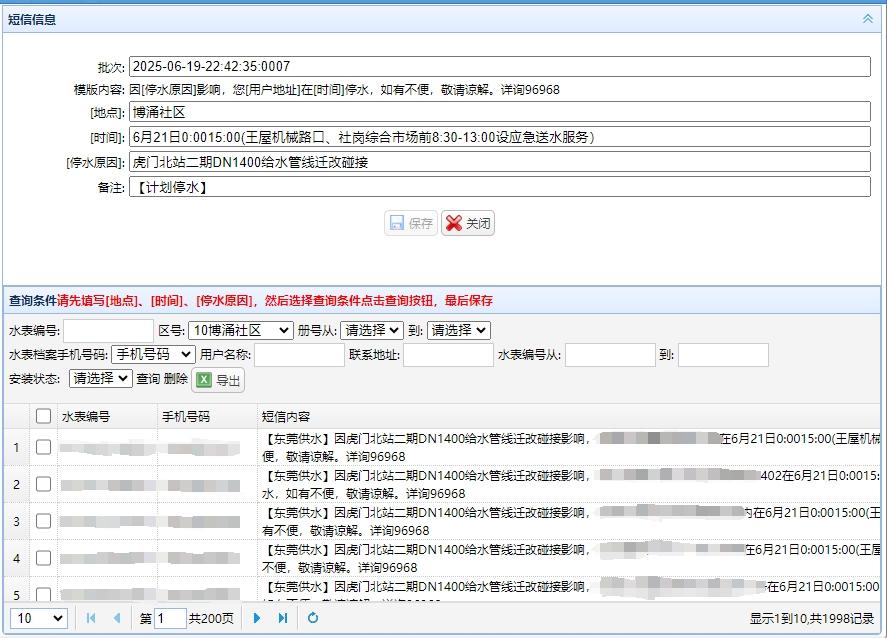

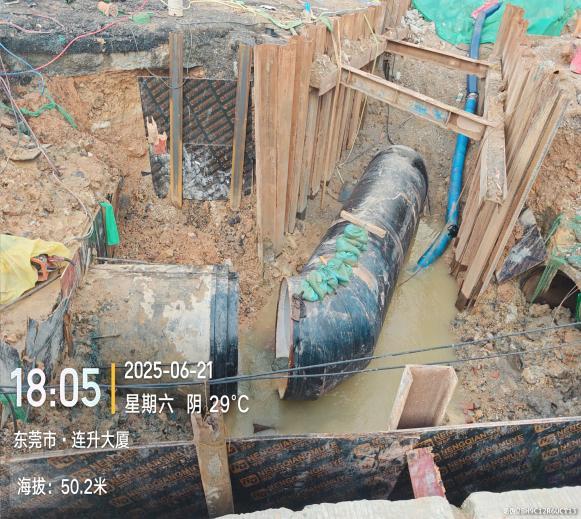

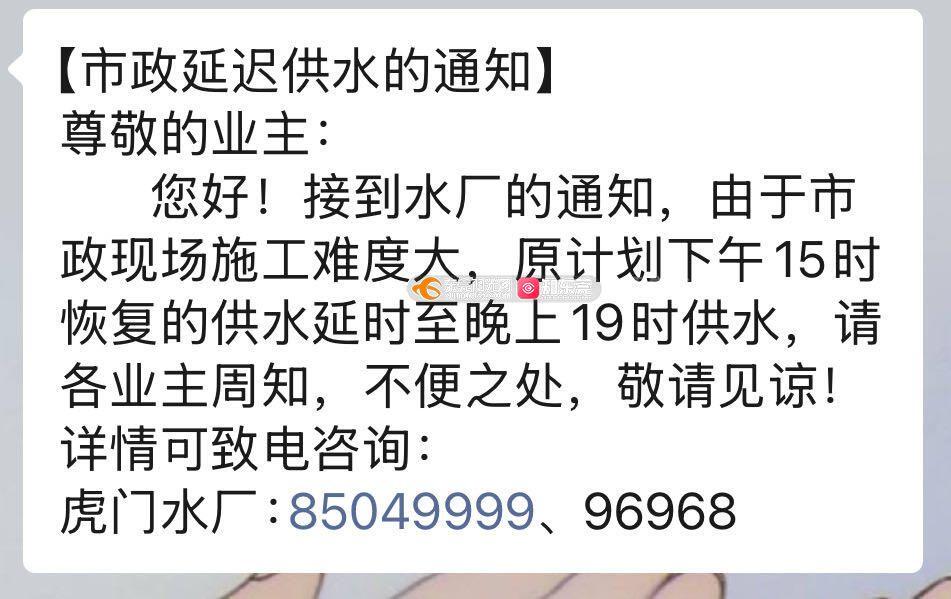

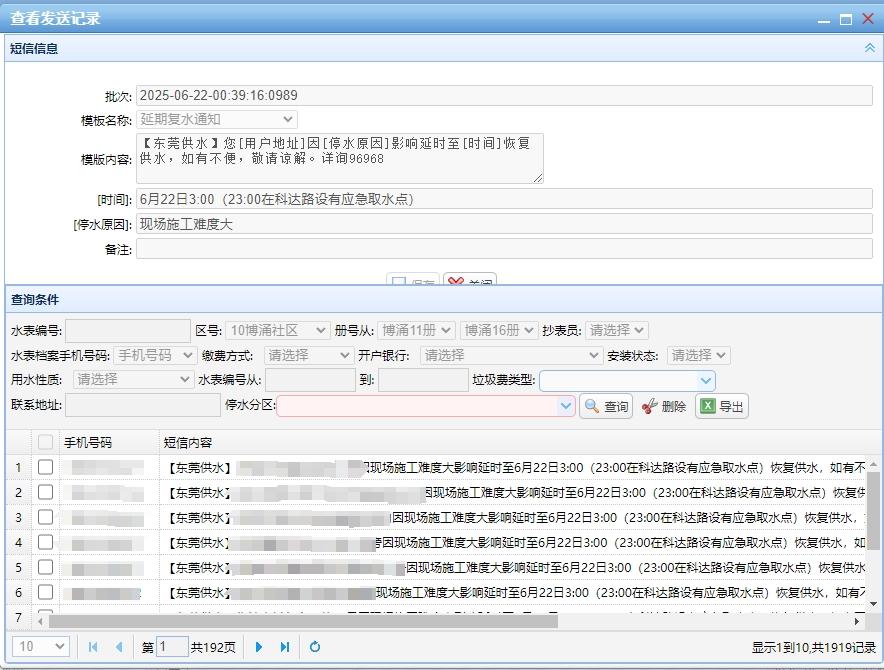

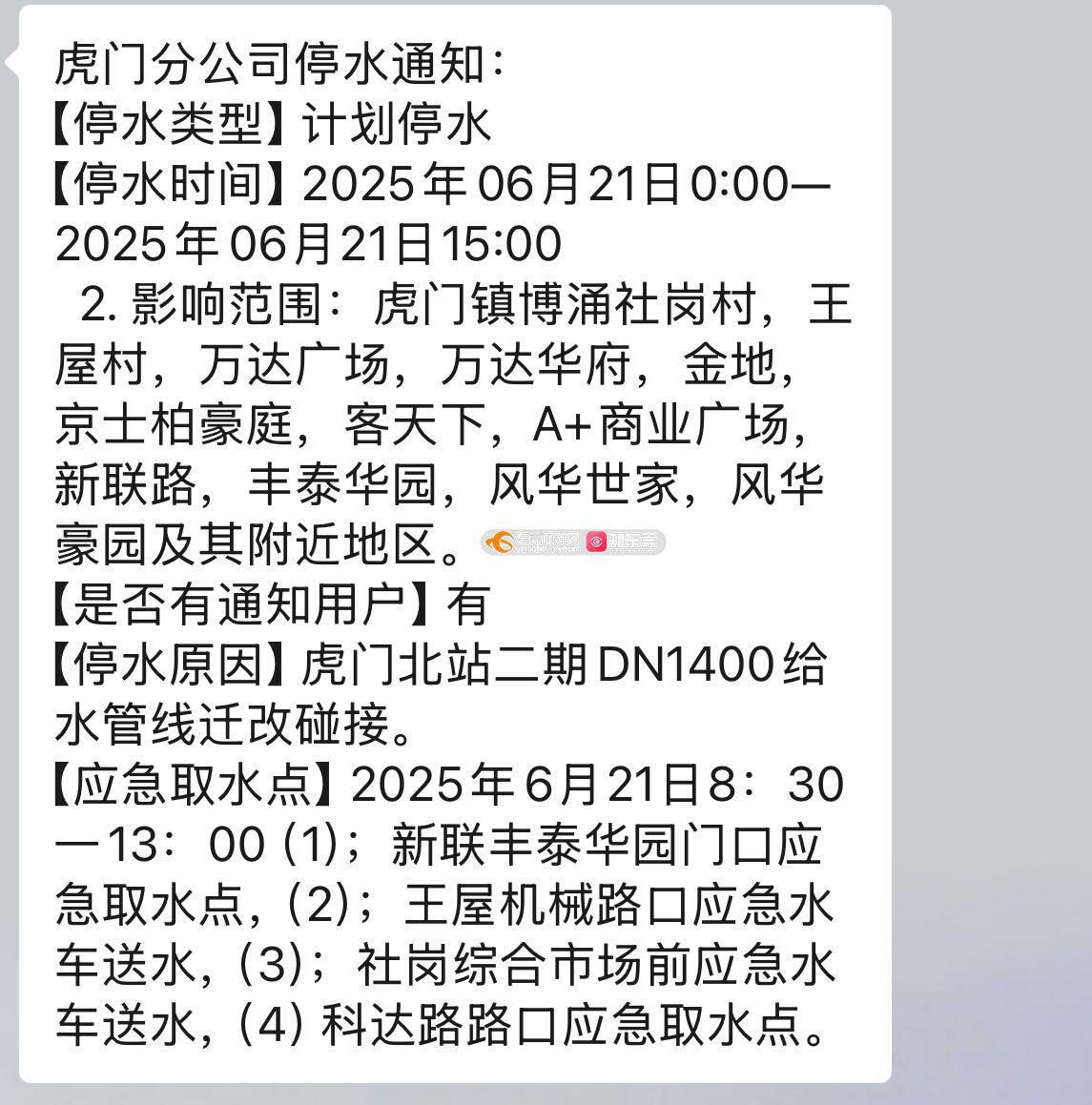

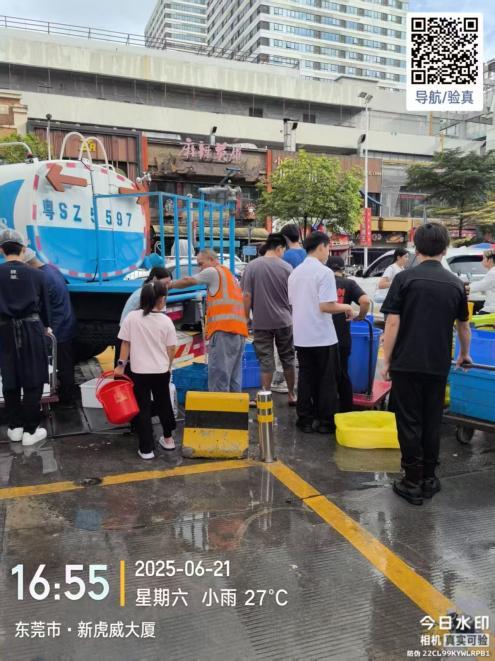

经查,为配合东莞市城市轨道交通2号线三期工程建设,虎门分公司位于该工程建设范围内的虎门北站DN1400供水管道需进行迁改施工。根据工程进度情况,虎门分公司计划于6月21日0时至15时停水进行新旧管道接驳施工,您反映区域受影响停水。虎门分公司提前于6月19日约22时通过短信向相关用户发送计划停水通知,并于停水期间派出送水车提供定点应急取水服务。因施工过程遭遇暴雨天气,为保障施工安全,该工程出现延时施工情况,虎门分公司根据现场施工情况通过短信向相关用户发送延期复水通知。该改管工程于6月22日约8时完成并逐步恢复通水,由于本次停水范围较广且时间长,停水区域范围管道基本排空,通水后管网用水量大,并需人工排走管道内大量空气,导致部分用户恢复正常供水时间比管网通水时间延后较多。由此造成您的不便,虎门分公司深感歉意。
2025年6月22日,工作人员联系您告知上述情况,并确认已恢复正常用水。
如有疑问,欢迎致电市水务集团24小时客服热线96968,感谢您对我们工作的理解和支持!
