工程进度缓慢,影响出行
无知叫乜名好
来自:东莞市 发布日期2025-12-29 09:52:07
状态:
已回复
编号:559820

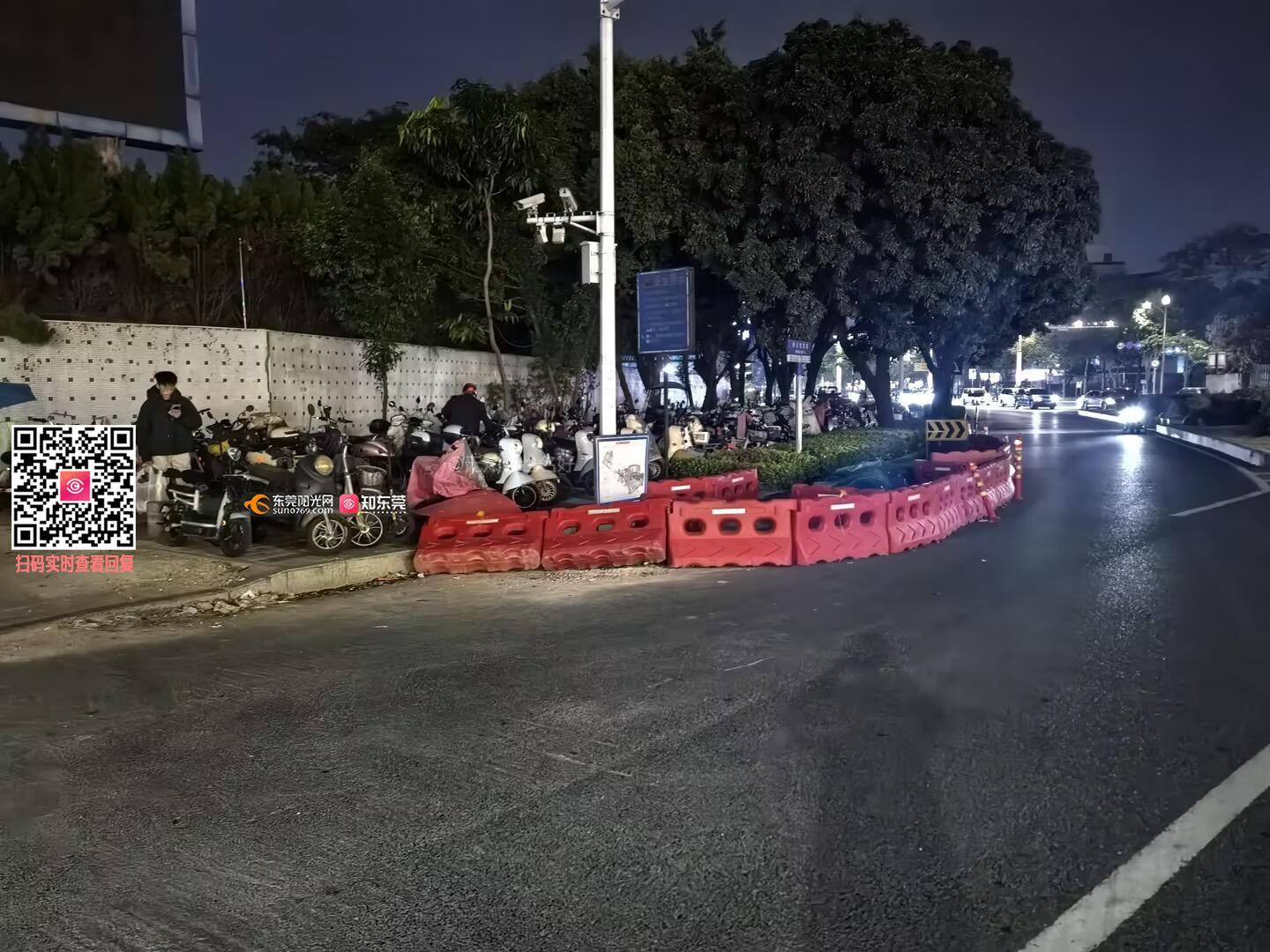

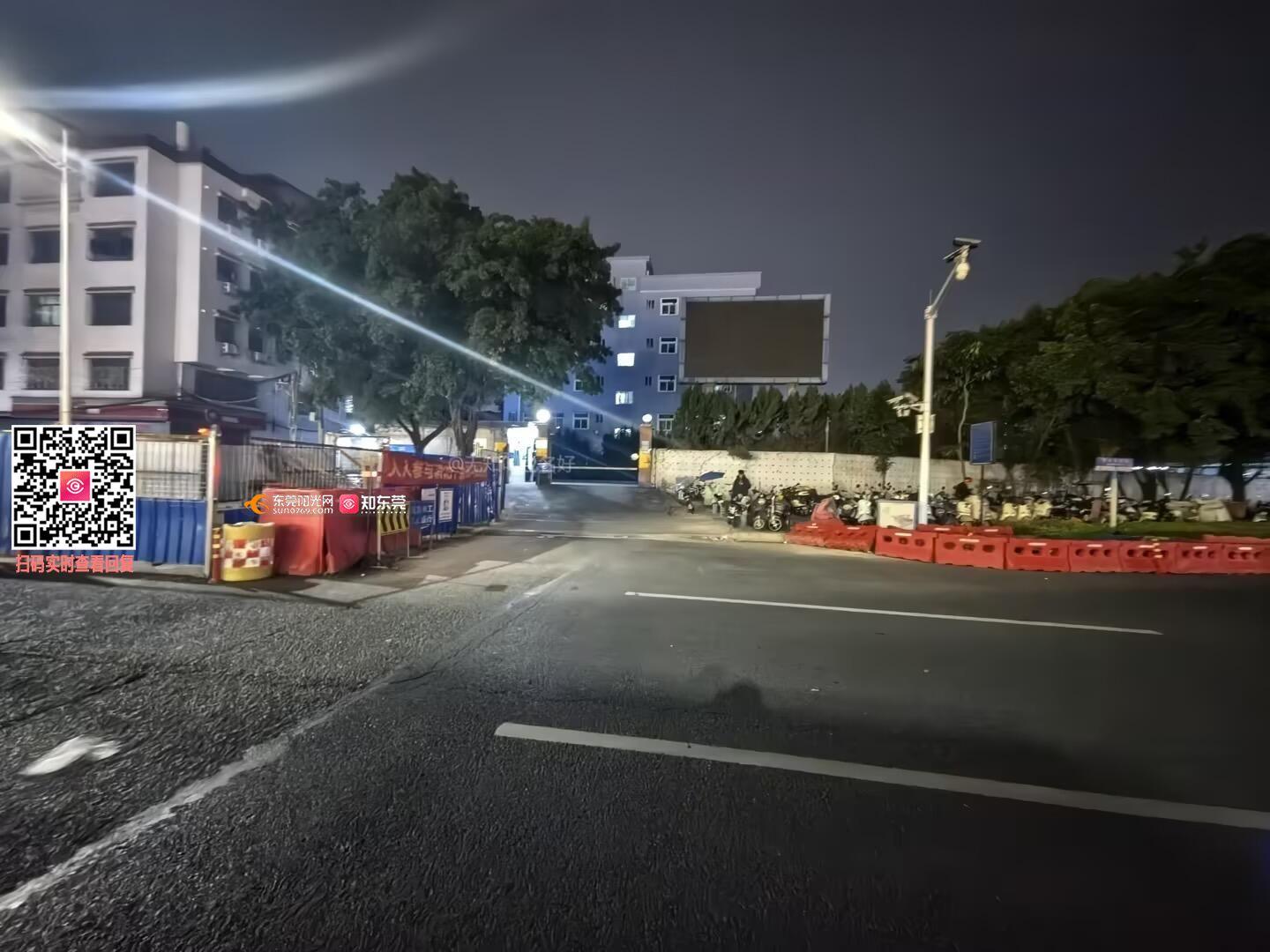

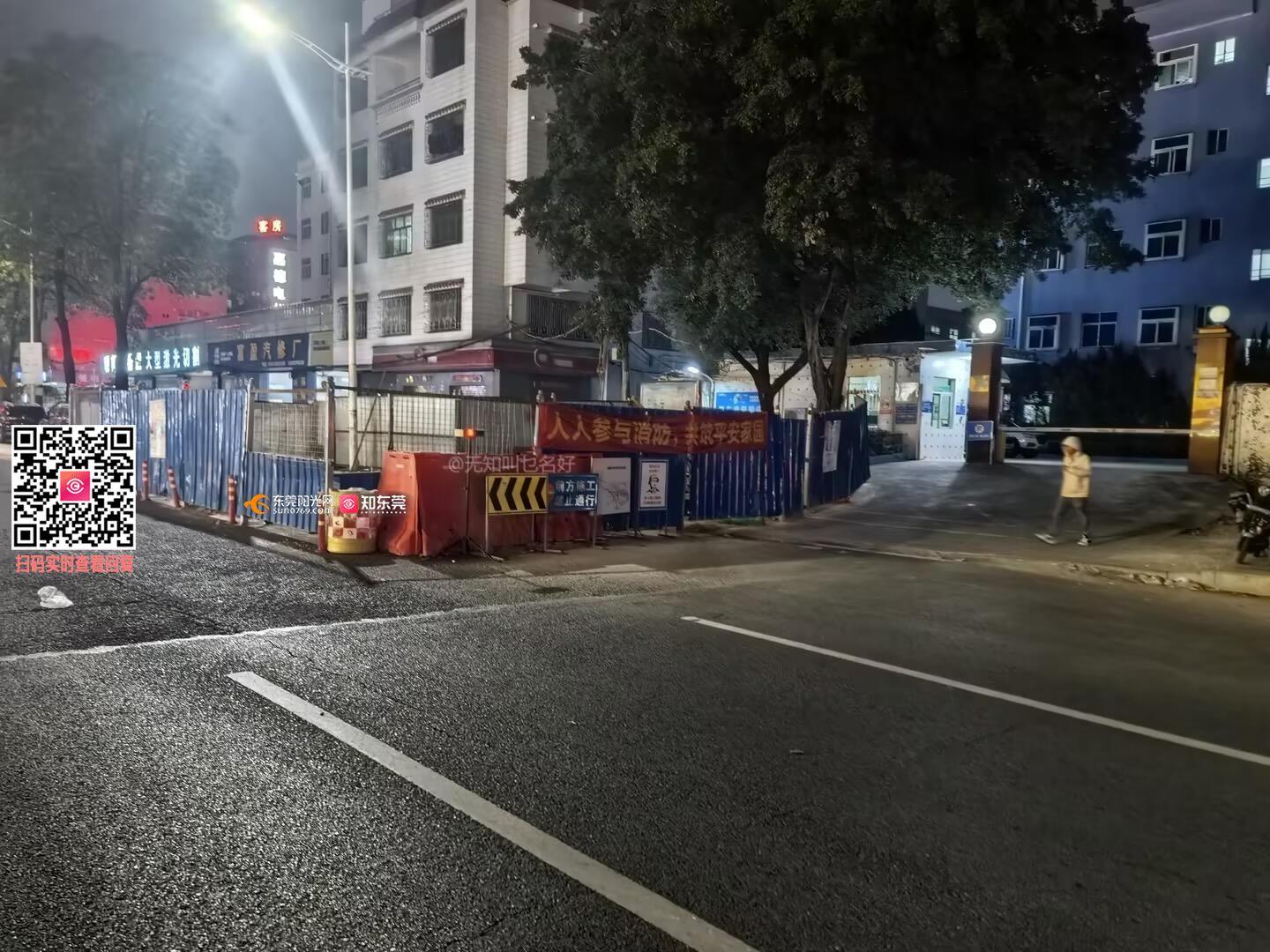

桥头镇友谊路邓屋红绿灯旁,水务更换地下水管的工程,从8月前做到现在都还没做好,地面又挖开了,人行道做了围挡,给群众出行造成极大不便利,而且此路段车流量极大,经常拥堵,并且行人和电动车无法走非机动车道,被迫走到大路上,此前这里已经多次电动车交通意外,给群众造成极大安全隐患,希望对应部门能够尽快解决尽快完工。
尊敬的市民,您好!您反映的问题已收悉,现回复如下: 收到反映的情况后,我们于2025年12月31日9:53电话与您取得联系,并对诉求进行办理。您反映问题的工程为东莞市水务环境投资控股集团建设管理有限公司负责代建管理的东莞市供水管网更新改造二期工程桥头标段,施工单位为中交第四航务工程局有限公司和广东新鸿霖建设有限公司。 针对您反映的工期较长问题,具体原因如下:一是您反映的位置为供水管网接驳口,且地下管线复杂施工难度大,施工时需要协调多个单位确定施工方案;二是该接驳口涉及停水范围较广,需向相关主管部门报请审批,获批后方可组织施工。针对您反映的施工占道问题,因该路段仅为双向两车道,接驳口围蔽施工占用一个车道,受场地条件限制无法增设临时非机动车道。为保障市民出行安全,施工单位采取早晚高峰时段增派人员疏导交通及设置导引水马等措施。该位置预计2026年1月18日前完工并恢复道路通行。施工期间给您带来不便,我们深表歉意。 如有疑问,欢迎致电水务环境集团24小时客服热线96968,感谢您对我们工作的理解和支持!
