万江大汾雨污分流工程进度慢

微信用gLZFX 来自:东莞市 发布日期2026-01-13 12:30:12 状态: 已回复 编号:562809
处理用时:14天4小时6分

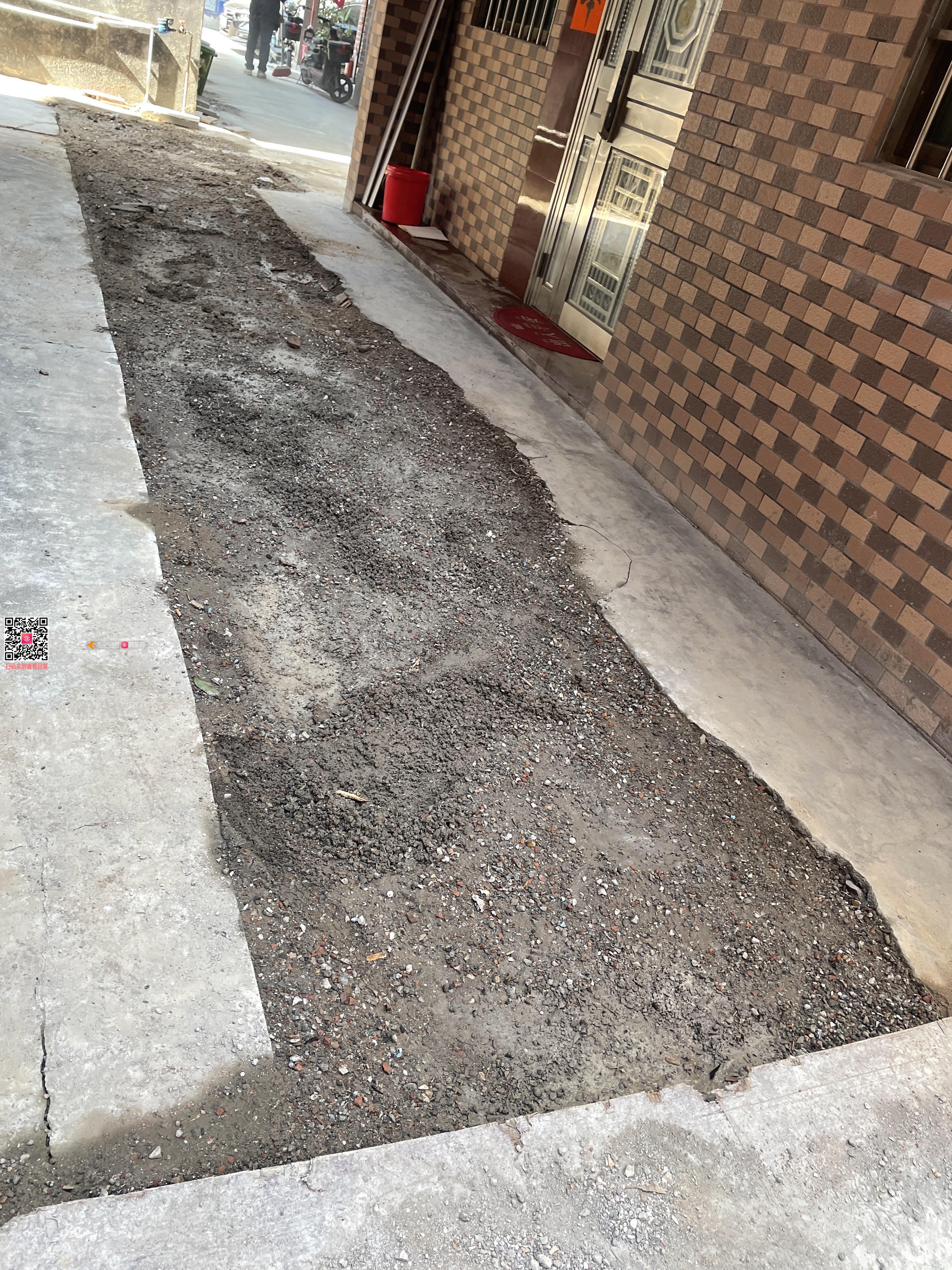

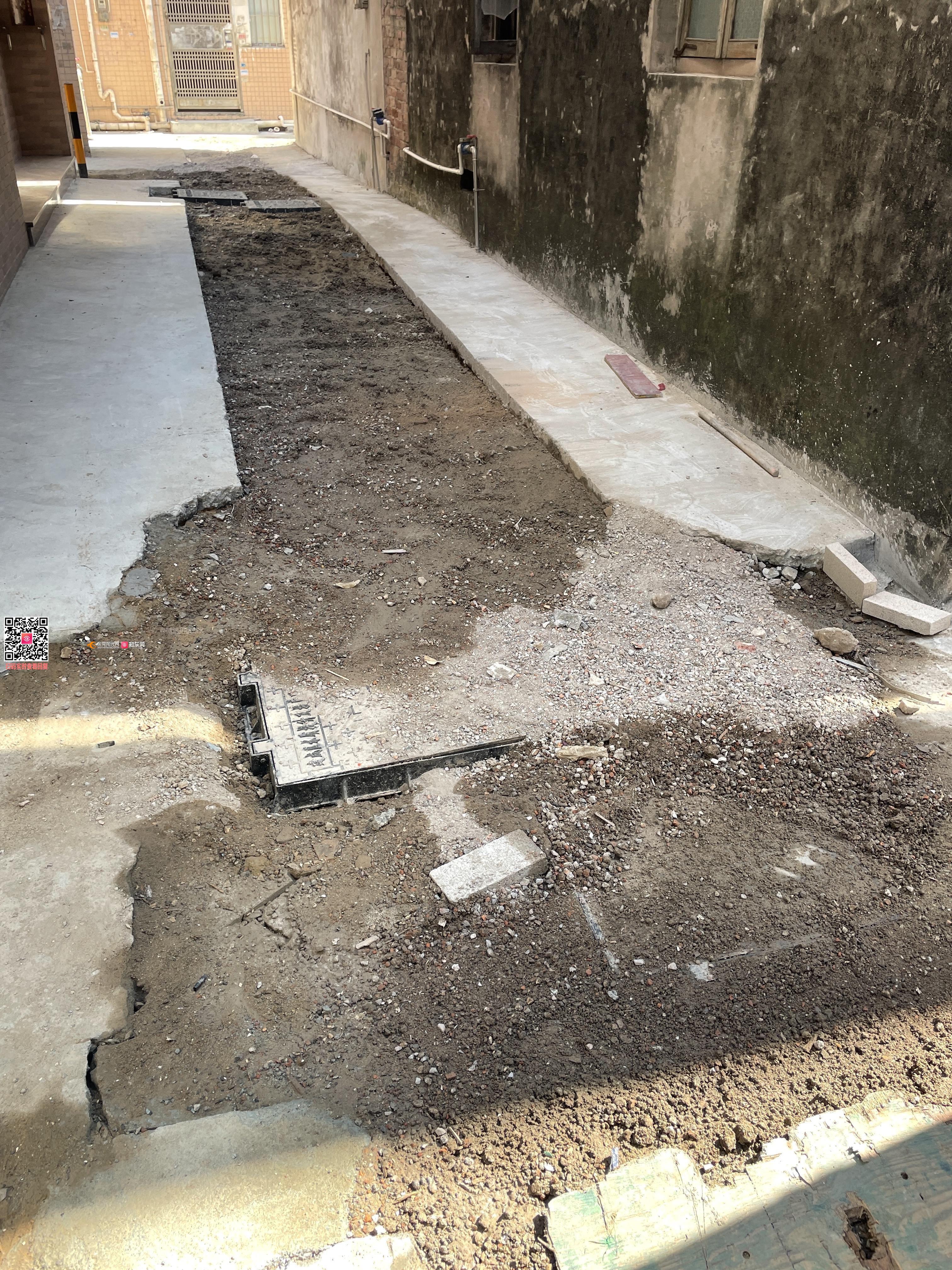

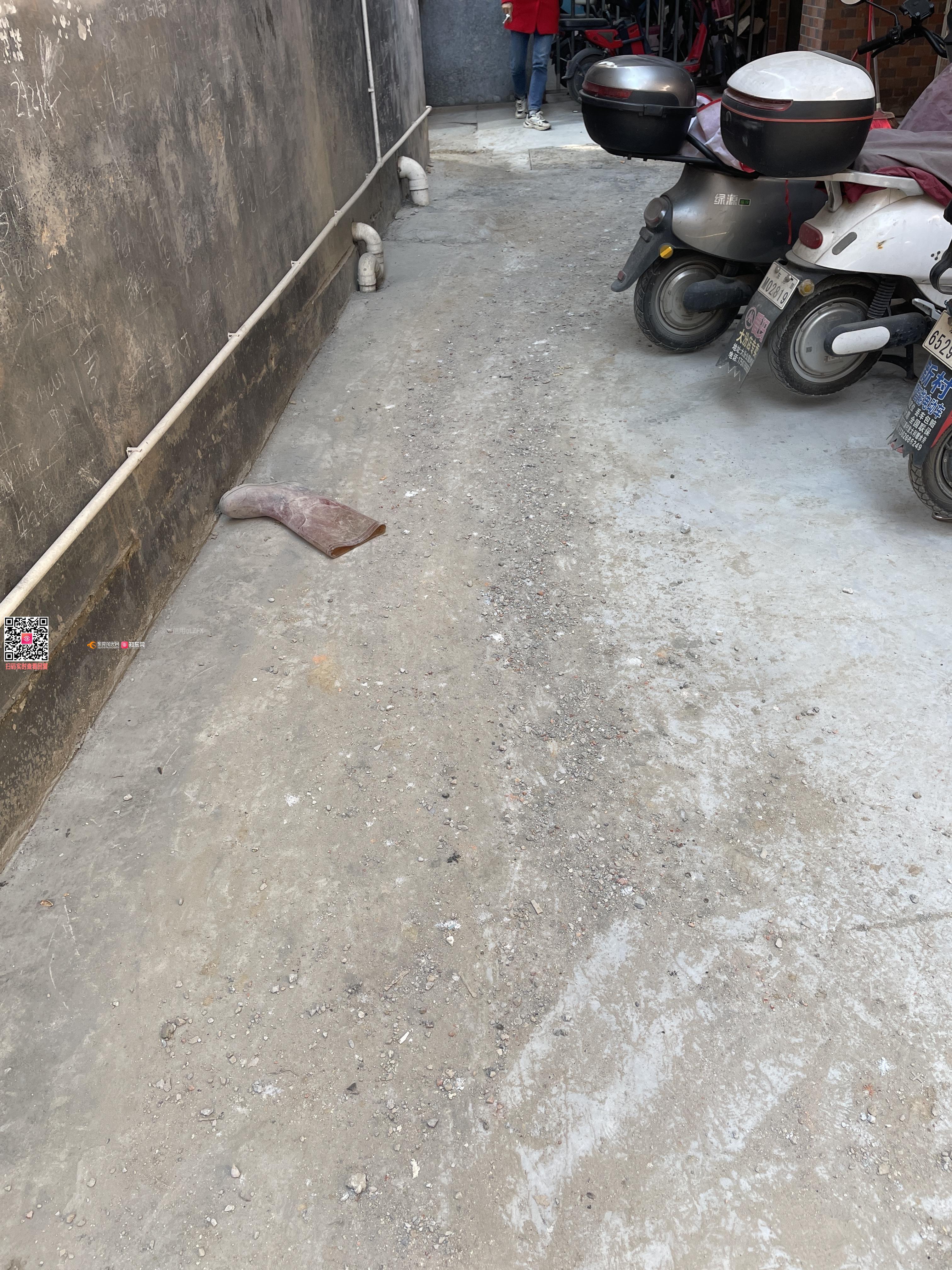

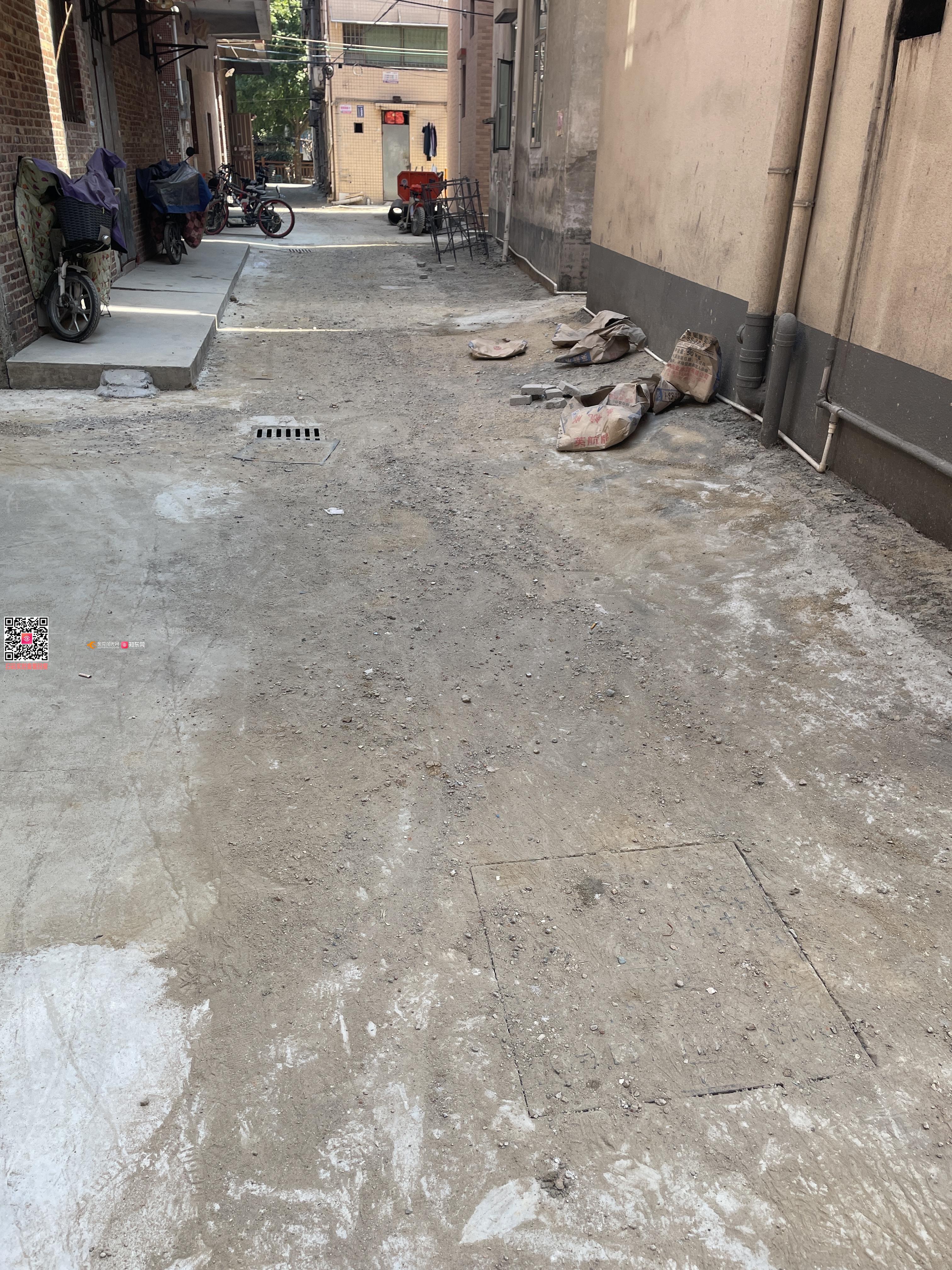

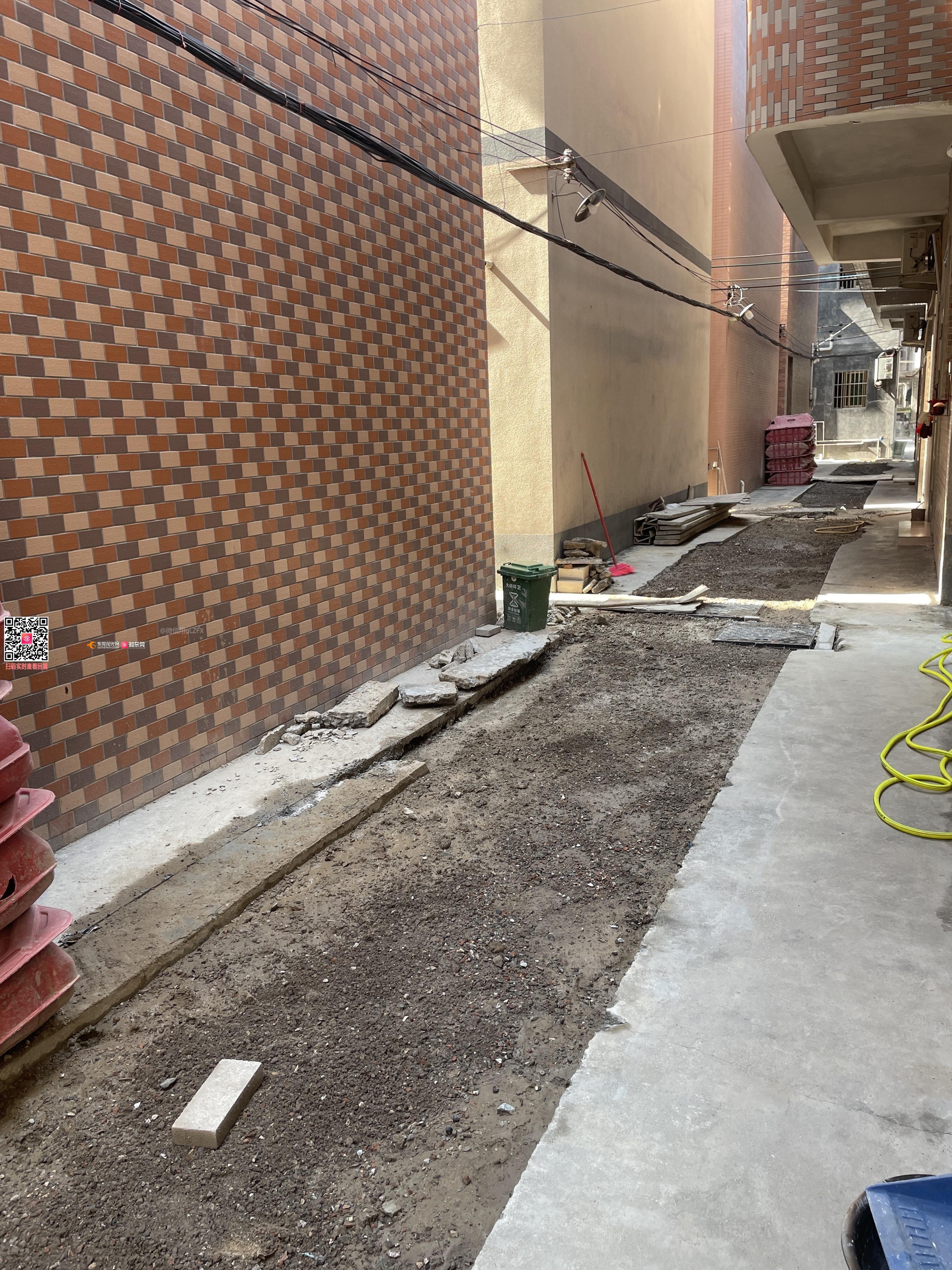

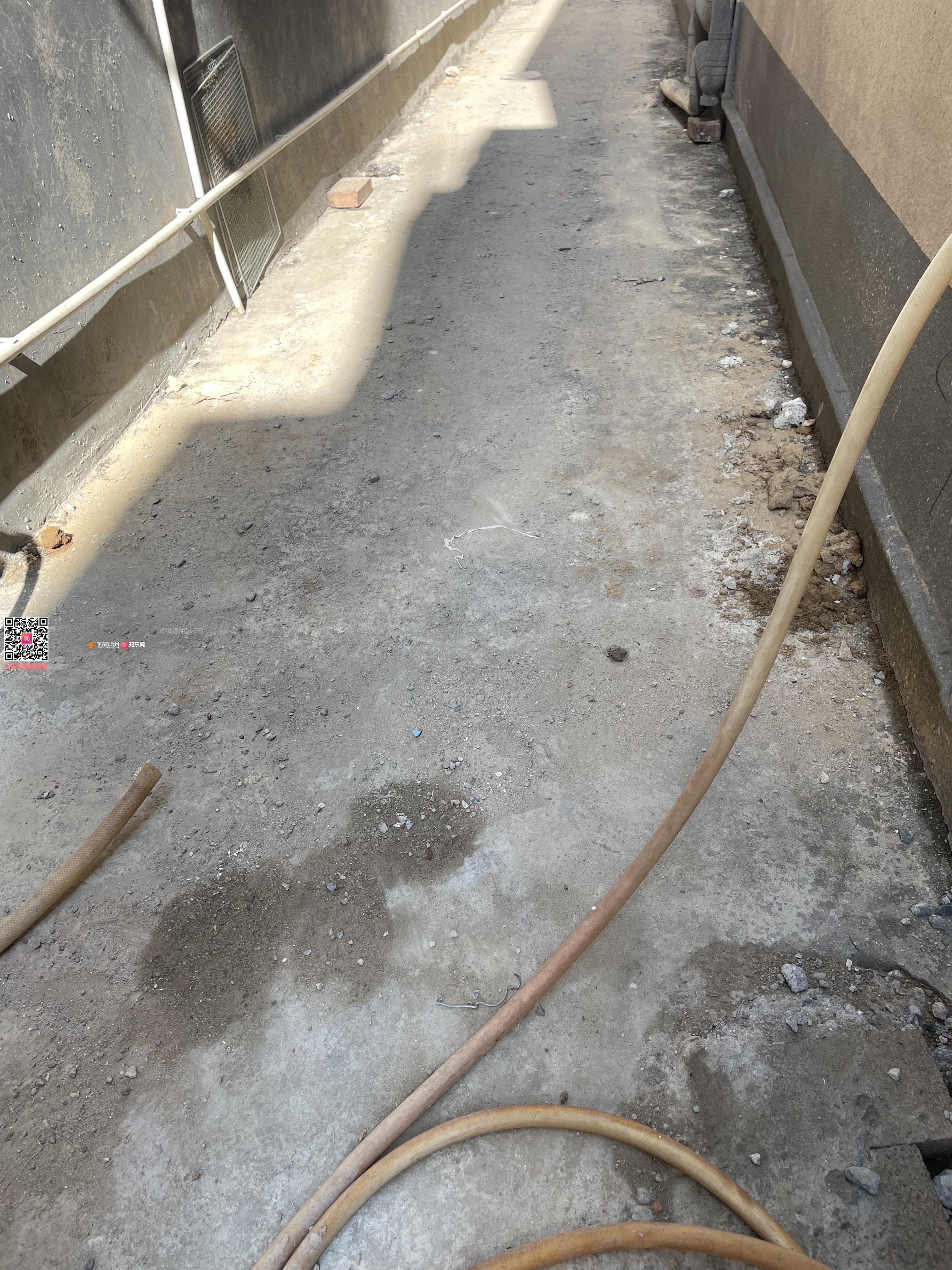

万江大汾新围街雨污分流工程进度慢,严重影响居民出行生活
问政部门:水务环境集团
分享

官方回复

尊敬的市民,您好!您反映的问题已收悉,现回复如下:

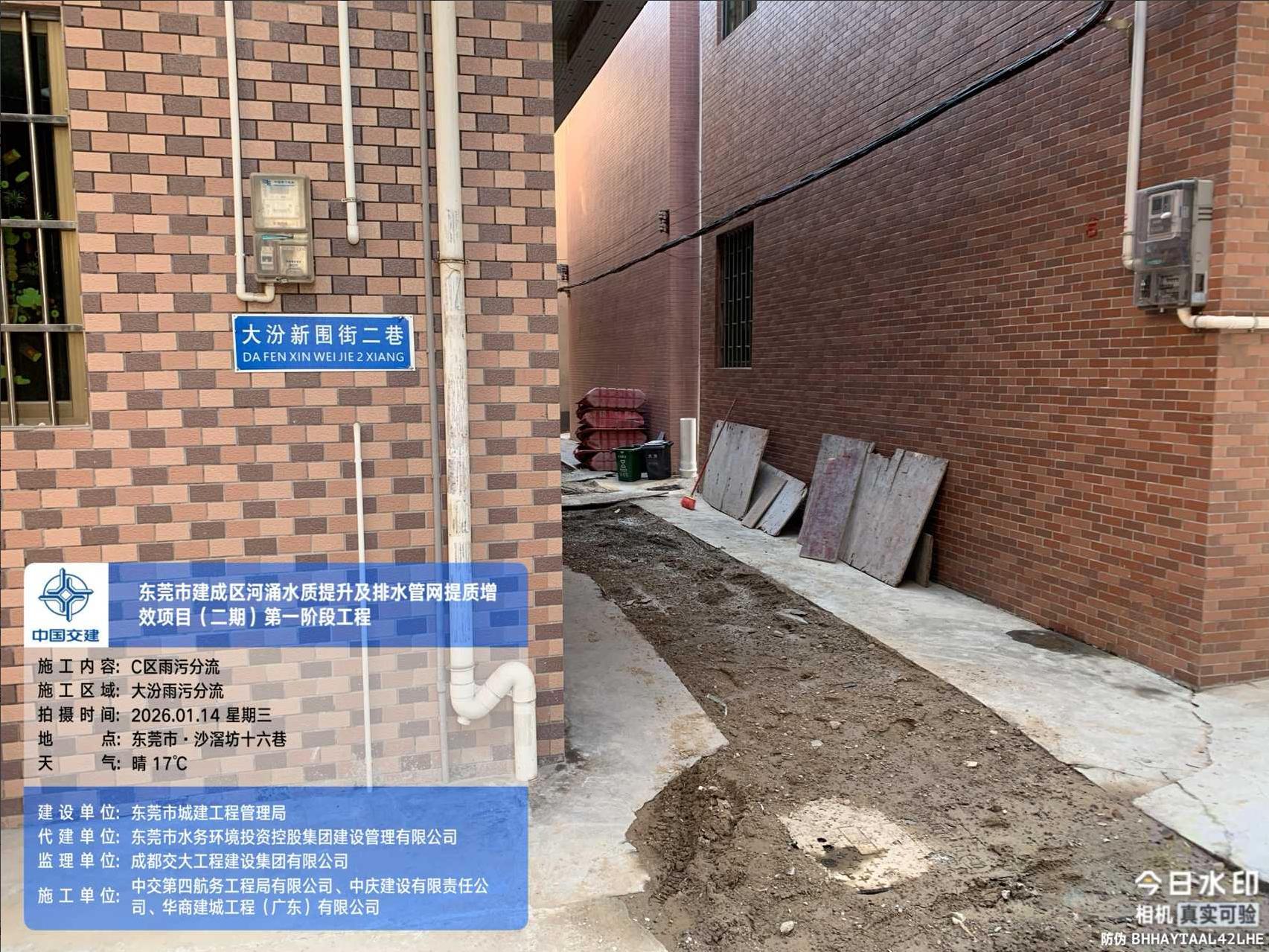

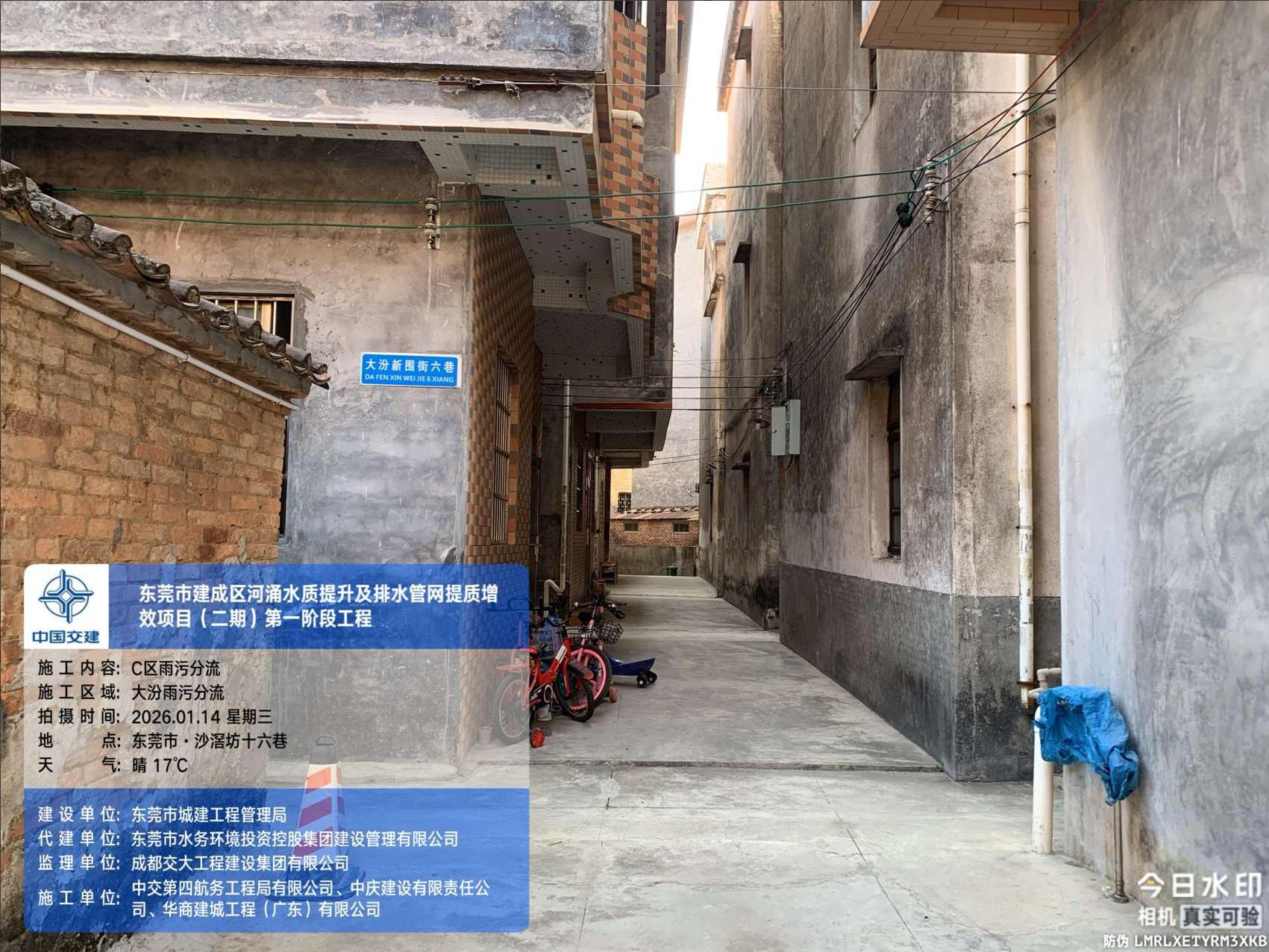

收到反映的情况后,我们于2026年1月16日17:16对诉求进行办理,您反映问题的工程为东莞市水务环境投资控股集团建设管理有限公司(下称“建设公司”)负责代建管理的东莞市建成区河涌水质提升及排水管网提质增效项目(二期)第一阶段工程项目(万江街道),施工单位为中交第四航务工程局有限公司、华商建城工程广东有限公司、中庆建设有限责任公司。
关于您反映的工程进度问题,经核实,由于临近春节施工人力紧张,目前采用“逐巷开挖、逐巷恢复”的施工方式,力求最大程度降低对周边居民生活出行的影响。针对您关注的出行问题,施工单位承诺2月16日前完成您所在区域路面恢复工作,同时建设公司将持续督促施工单位加快进度。施工期间对您造成不便,敬请谅解。
2026年1月16日,工作人员联系您告知上述情况。如有疑问,欢迎致电水务环境集团24小时客服热线96968,感谢您对我们工作的理解和支持!
