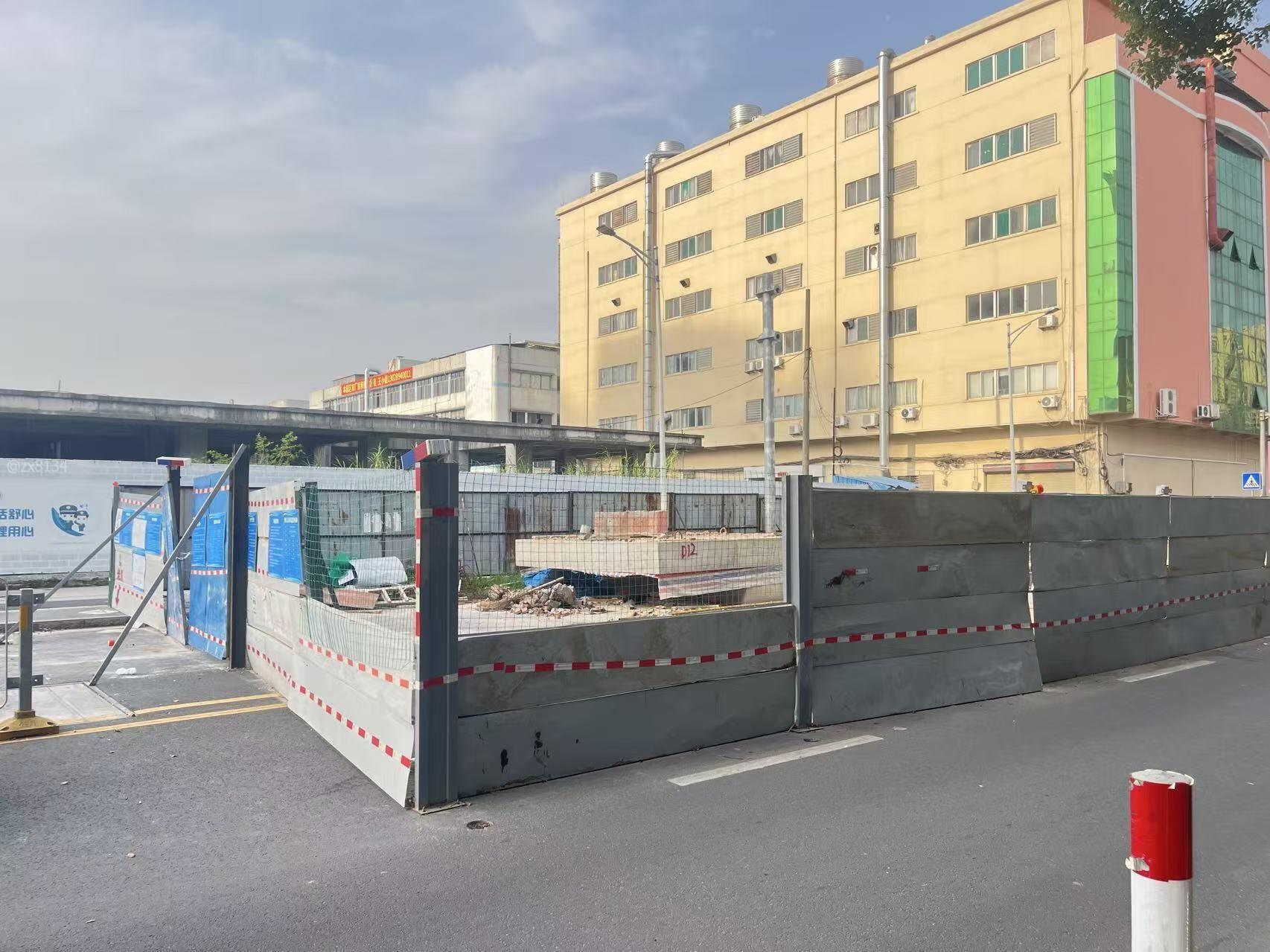

长期占道施工
zx8134
来自:中国 发布日期2026-05-05 10:00:42
状态:
已回复
编号:581714
本人于2025年12月24,2026年1月17日曾投诉长德路与捷南路(虎门万福医院前面)路段施工占道行为,两次工作人员很负责,也解释了施工的必要性,问题是:之前承诺的会在2026年春节前完成施工,没完成,施工公告牌上写的是2026年4月30号完成,现在都是5月5号了,现场还是占道封闭,每天几个零散的两三个人在工作,请问这样搞下去,什么时候才能还道于民?公告都是没有法律效力的吗?

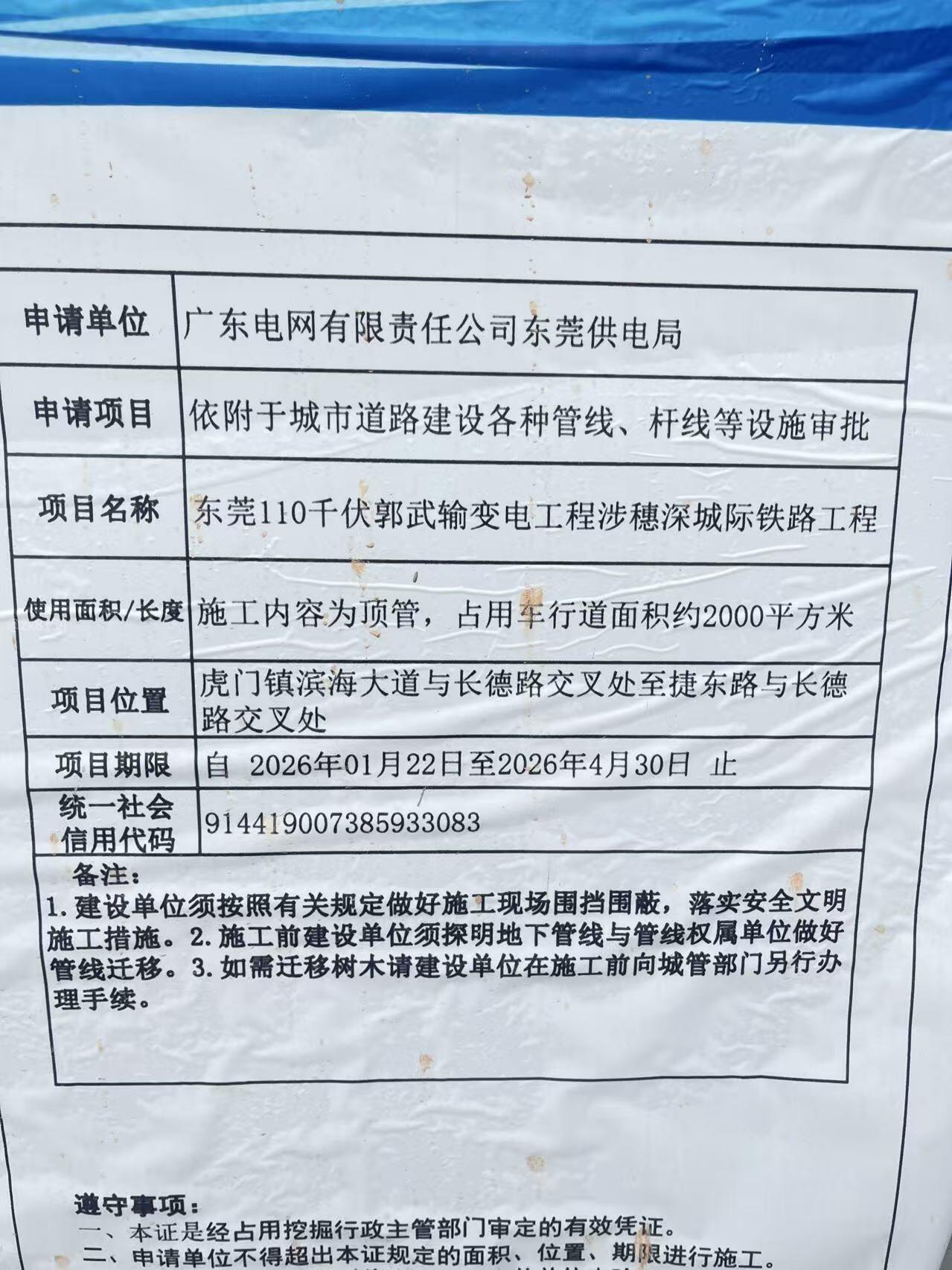

尊敬的客户,您好!您反映的问题已收悉,现回复如下:经查,该处水平顶管施工,主要工期延后原因是实际开挖地质比预期差,施工进度比原计划滞后,另外加上五一假期安全管控、工人放假原因及下雨天气影响,4月30日本可以按期拆除围蔽,现根据现场实际进度并结合路面水泥沥青凝固周期,现定于5月9日全面拆除围蔽,恢复路面通车。如有疑问,请联系项目管理中心,联系电话:13560826927。感谢您对我们工作的理解和支持!
