沙田镇临洋路项目迟迟未启动施工招标,咨询7月能否按期动工
omyz
来自:中国 发布日期2026-06-22 11:42:25
状态:
已回复
编号:591884
本人为沙田镇本地居民,长期关注临洋路新建道路项目建设进度,现就项目招标、动工时间相关疑问向职能部门咨询,盼官方详实答复. 项目前期手续推进缓慢原因咨询 项目立项、规划条件批复已完成,当前仅停留在施工图审查阶段,迟迟未启动施工招标。想了解:目前项目卡在哪个审批环节?是否存在征地、资金、规划调整、图纸修改等阻碍招标推进的问题?各子项目(互通连接线、临洋路一期)当前分别处于什么进度节点? 原定建设时序是否调整,7月能否如期开工 此前片区群众获悉该道路计划年内启动施工,不少居民期盼7月可进场动工。现距离7月仅剩不足十天,仍无施工招标消息,特此求证: (1)原定施工启动时间是否变更; (2)按照当前流程进度,7月份是否具备开工条件、能否准时进场施工;若无法7月动工,请明确给出施工招标发布时间、预计开工准确月份。

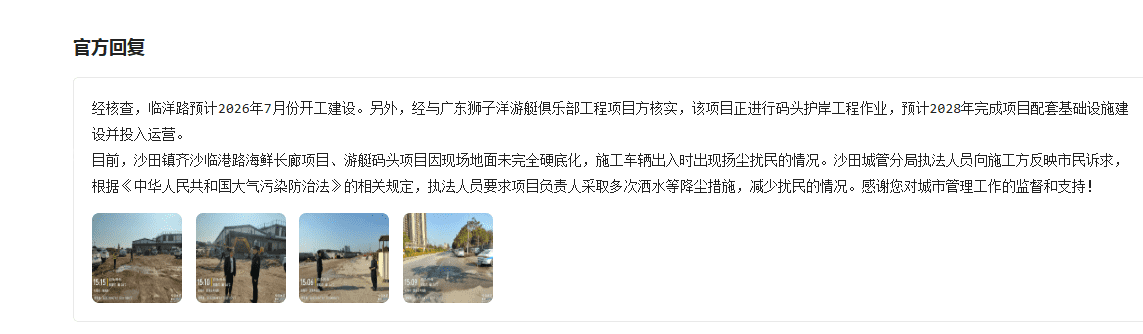

经复核,沙田镇临洋路项目需完成立项、国土许可、规划许可、初步设计(含概算)、用海许可和洪水影响评价批复(其在狮子洋海堤管理范围内必须做)、施工图设计、工程预算编制、预算财审、施工招标等前期手续后方可开工。目前该项目已完成立项、勘察和设计等工作,正在办理国土许可、规划许可、用海许可和洪水影响评价等手续,其中国土、规划许可证手续耗时较长(涉及临洋路狮子洋连接段、一期和二期等工程),经协调,预计于2026年8月完成,用海审批须中央自燃资源部审批(涉及临洋路围垦水闸排站改建工程),正常办理耗时2年多,预计2027年底方可获批复(2025年已提交申请),而洪水影响评价需要水利部珠江委员会审批(涉及临洋路一期、御景半岛段和二期等工程),相关资料及申请已上报,珠委正在审核,预计2026年7月底前可获批。 因临洋路项目须办理的前期手续较多,涉及审批部门较广且级别很高,相关手续办理耗时较长,工程建设中心已尽可能优化相关工作,如后期的施工图设计和工程预算等工作已提前开展,并对于涉及手续较少的临洋路狮子洋连接段工程积极推进预算财审工作,预计于2026年7月初可完成财审,于2026年7月中旬开展施工招标。而对于临洋路一期、御景半岛段和二期等工程待其洪水影响评价获得珠委批复后,即刻修改施工图纸和预算,并送财审,预计于2026年8月上网招施工标,预计2026年10月可开工。 最后感谢市民对临洋路项目建设进展的关心,工程建设中心将全力推动该项目尽快动工,早日建成,以方便周边市民出行并促进沙田经济发展。感谢您对我们工作的支持!
2参与
0评论

知东莞APP

东莞广播电视台
微信公众号

东莞阳光网
微信公众号

莞视频

东莞电台
微信公众号

东莞阳光网
抖音号

东莞阳光网
视频号

东莞地产圈

阳光教育通

莞味主理人

家乡好物

Dongguan Today
