东城西路(鸿福大厦‑雍华庭段)全车道围蔽施工,周边多所学校,开学在即交通压力巨大,恳请优化通行方案

温暖的光 来自:东莞市 发布日期2026-08-20 16:19:27 状态: 已回复 编号:601791
处理用时:14天23小时26分
东城西路东纵路口(鸿福大厦)至东城路口(雍华庭)全路段,自 2026 年 8 月 8 日起至 2027 年 1 月 30 日实施全车道围蔽管道建设施工,整条道路完全封闭,没有保留通行车道。该路段周边分布莞城英文实验学校、罗沙幼儿园、实验学校等多所校园。在施工开展之前,上下学接送孩子车流叠加上下班通勤车流,片区就已经长期拥堵。如今整条道路全封闭,车辆全部被迫绕行周边道路,现阶段早晚高峰已经发生严重交通堵塞,市民通勤、家长接送孩子耗时大幅增加。马上 9 月 1 日中小学、幼儿园正式开学,接送学生车流与上班早高峰车流双重叠加,预判周边绕行道路将出现大面积拥堵,极易造成学生上学迟到,同时带来较大交通安全隐患。
恳请相关部门实地勘察现场,综合评估开学后的交通压力,重新研判围蔽施工方案,评估是否可以调整围挡,尽可能保留一条车道供车辆通行,缓解上下学高峰期通行压力
问政部门:水务环境集团
分享

官方回复

尊敬的市民,您好!您反映的问题已收悉,现回复如下:

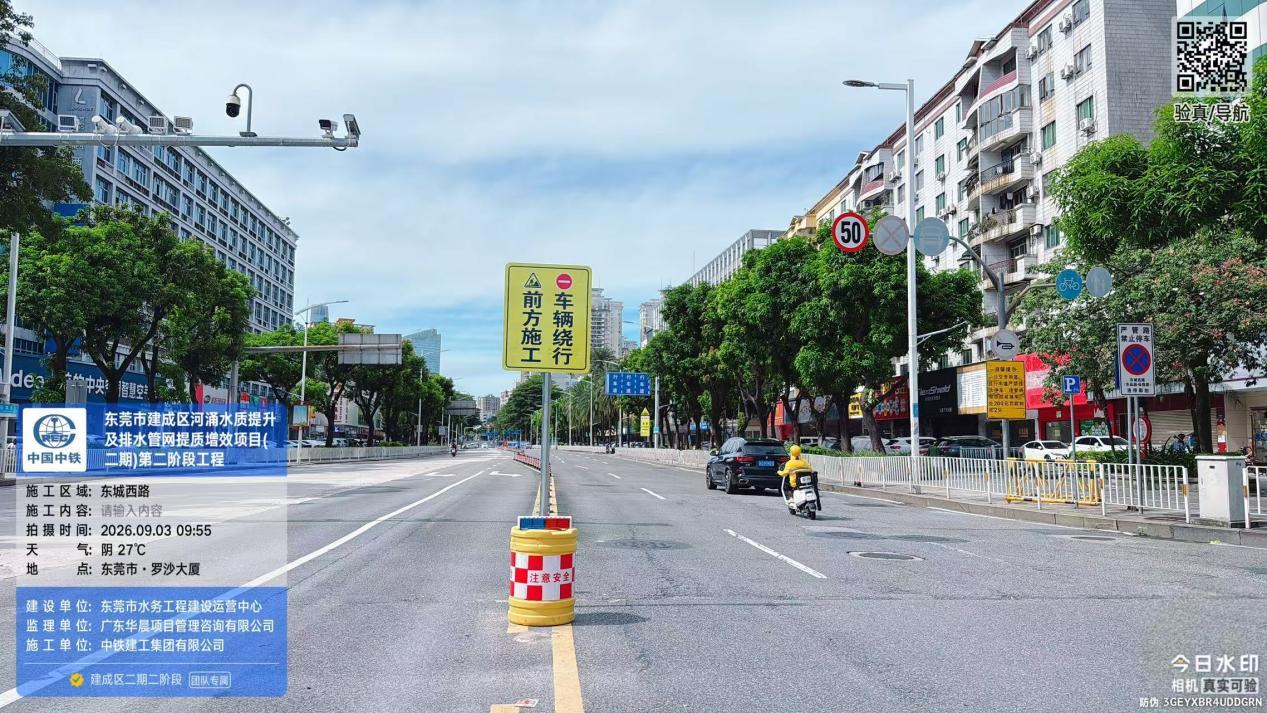

收到反映的情况后,我司于2026年8月26日15:12对诉求进行办理,由于您的电话无人接听,我们未能与您取得联系。您反映的工程为东莞市建成区河涌水质提升及排水管网提质增效项目(二期)第二阶段(莞城街道),由东莞市环保产业促进中心委托我集团下属东莞市水务环境投资控股集团建设管理有限公司(下称“建设公司”)负责代建管理,施工单位为中铁建工集团有限公司。
经核实,本次施工管道位于您反映的路段下方,作业需占道施工,现已经完成相关报备手续。针对您反映的诉求,目前建设公司已完成方案优化,即将东城西路(雍华庭至鸿福大厦段)划分为两大施工区段分步围蔽作业,以榴香路为两段分界节点;施工期间保留榴香路处行人横向过街通道,保障沿线商铺行人通达性;将东平街路口至鸿福大厦一侧原非机动车道已改造为临时机动车道,供小型客车通行,缓解周边路网分流压力。施工期间给您带来的不便,敬请谅解。
如有疑问,欢迎致电水务环境集团24小时客服热线96968,感谢您对我们工作的理解和支持!
