大岭山建设路延长线什么时候开工?

处理用时:7天23小时15分
1人支持

dgk2019 来自:未知

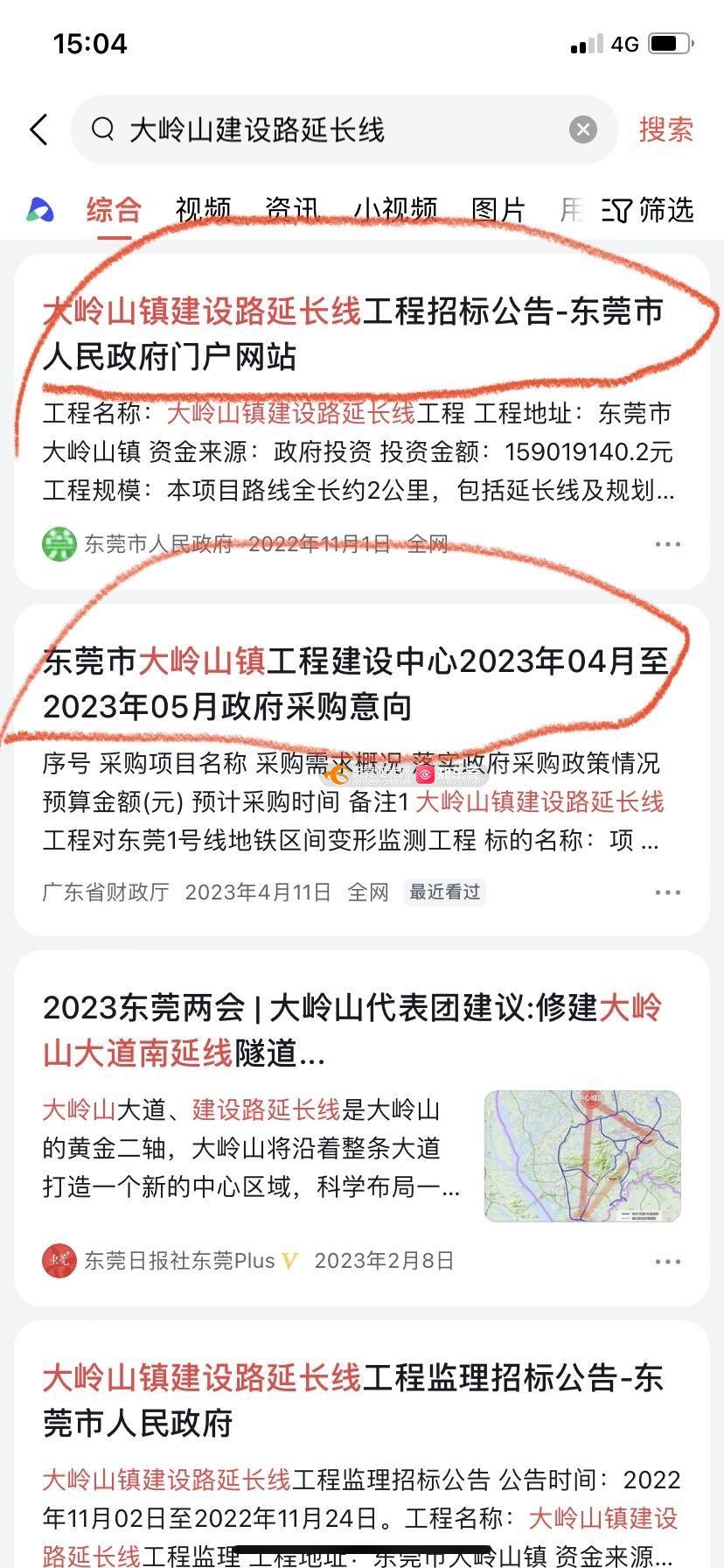

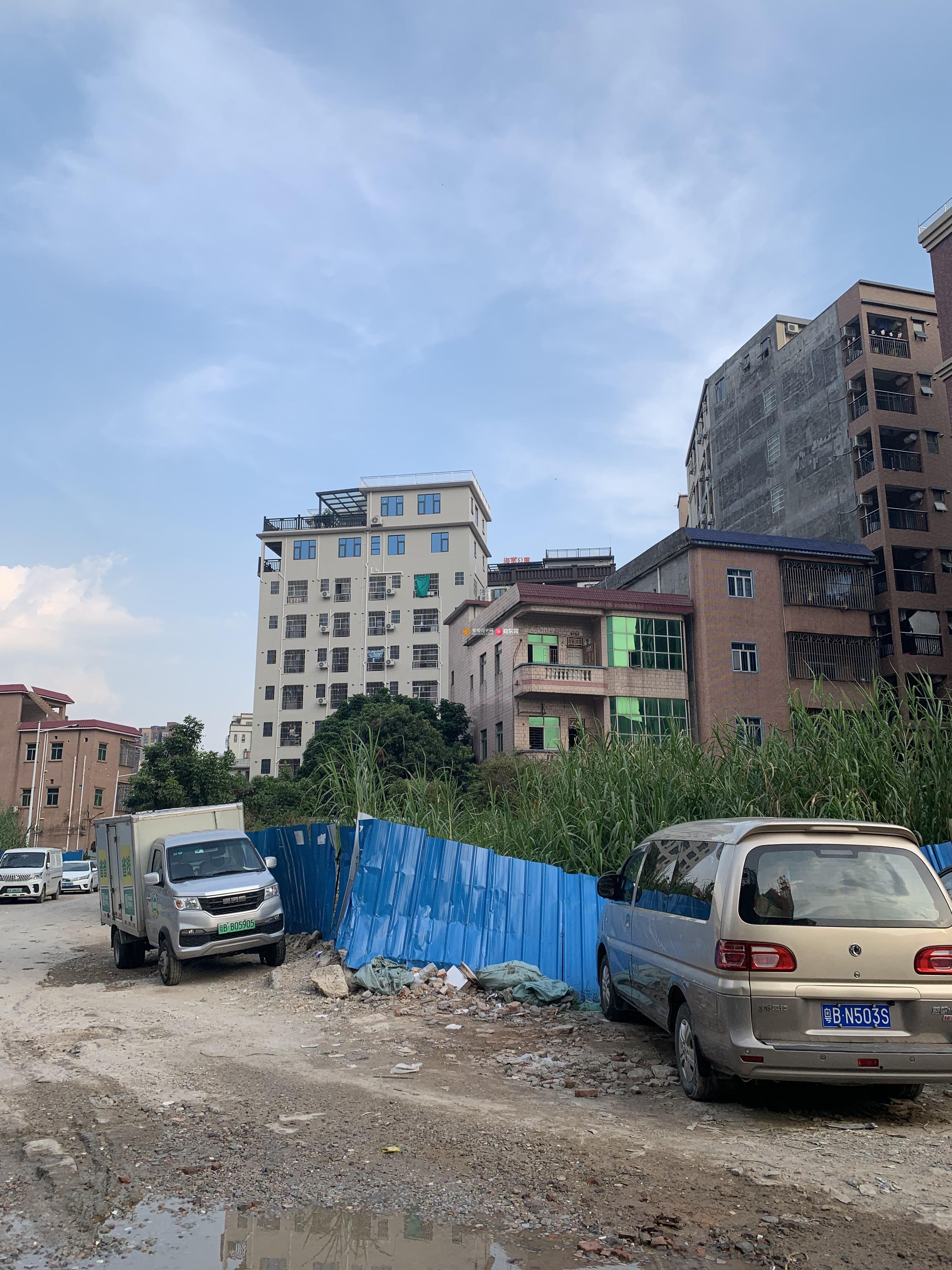

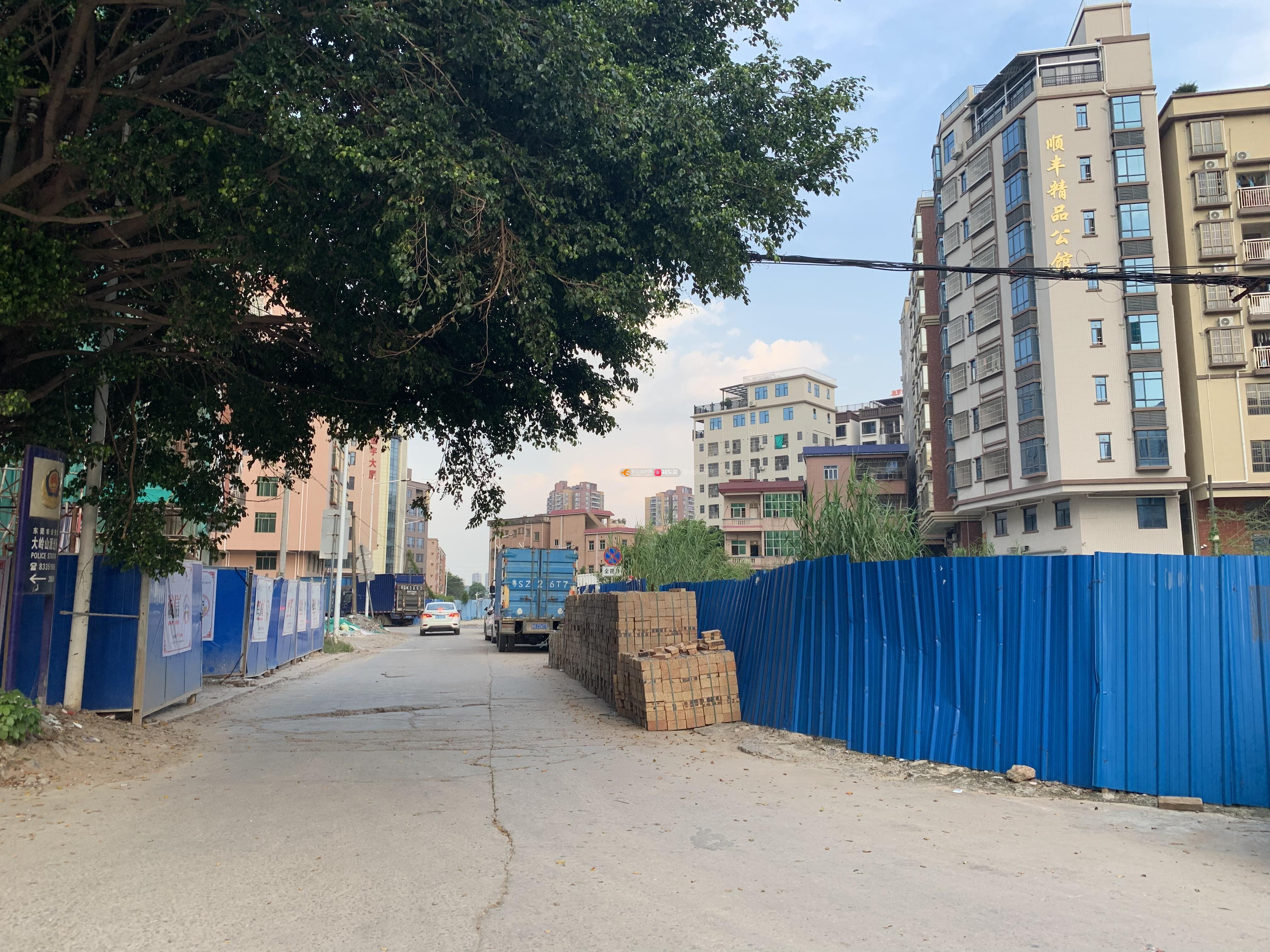

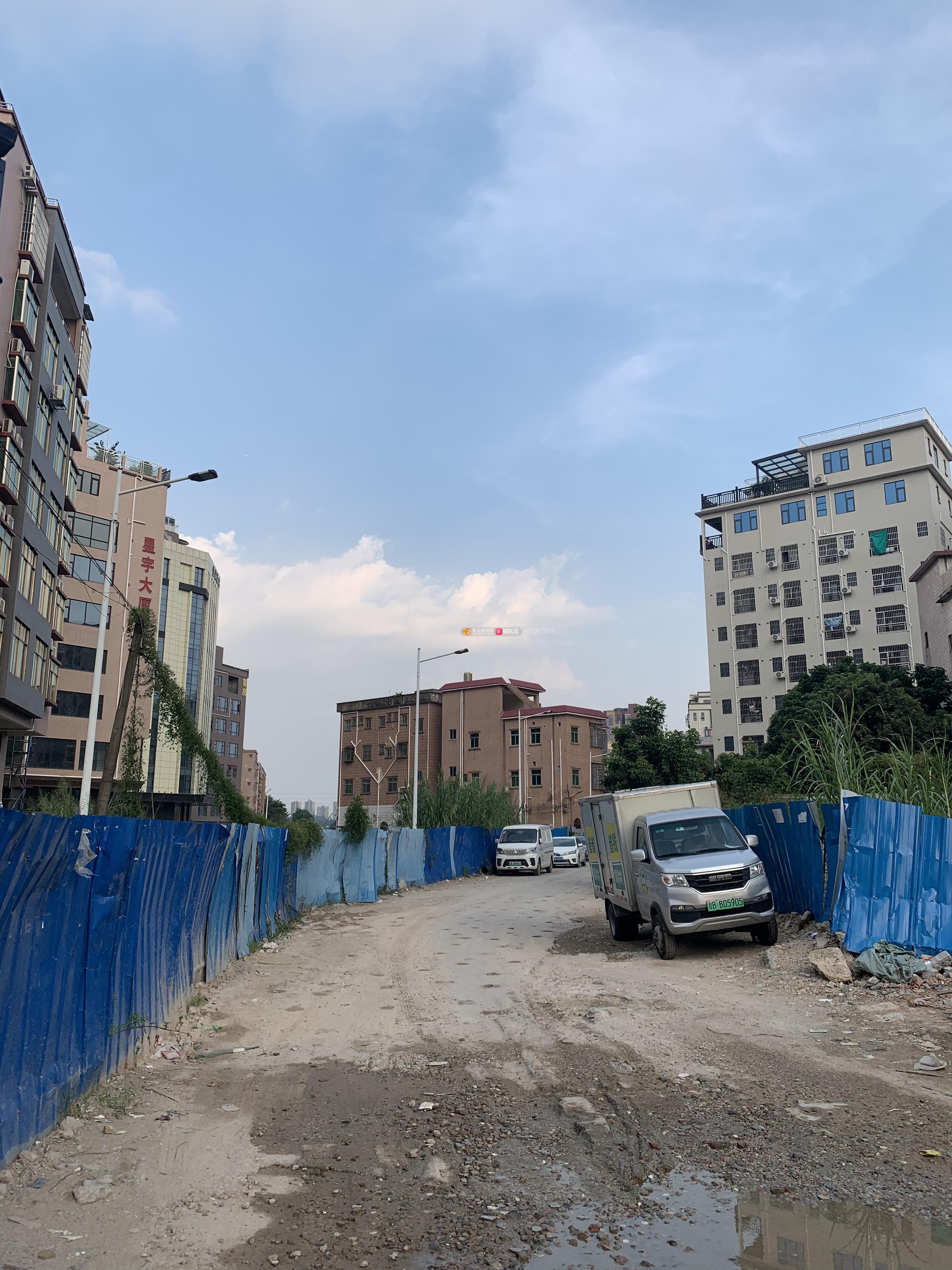

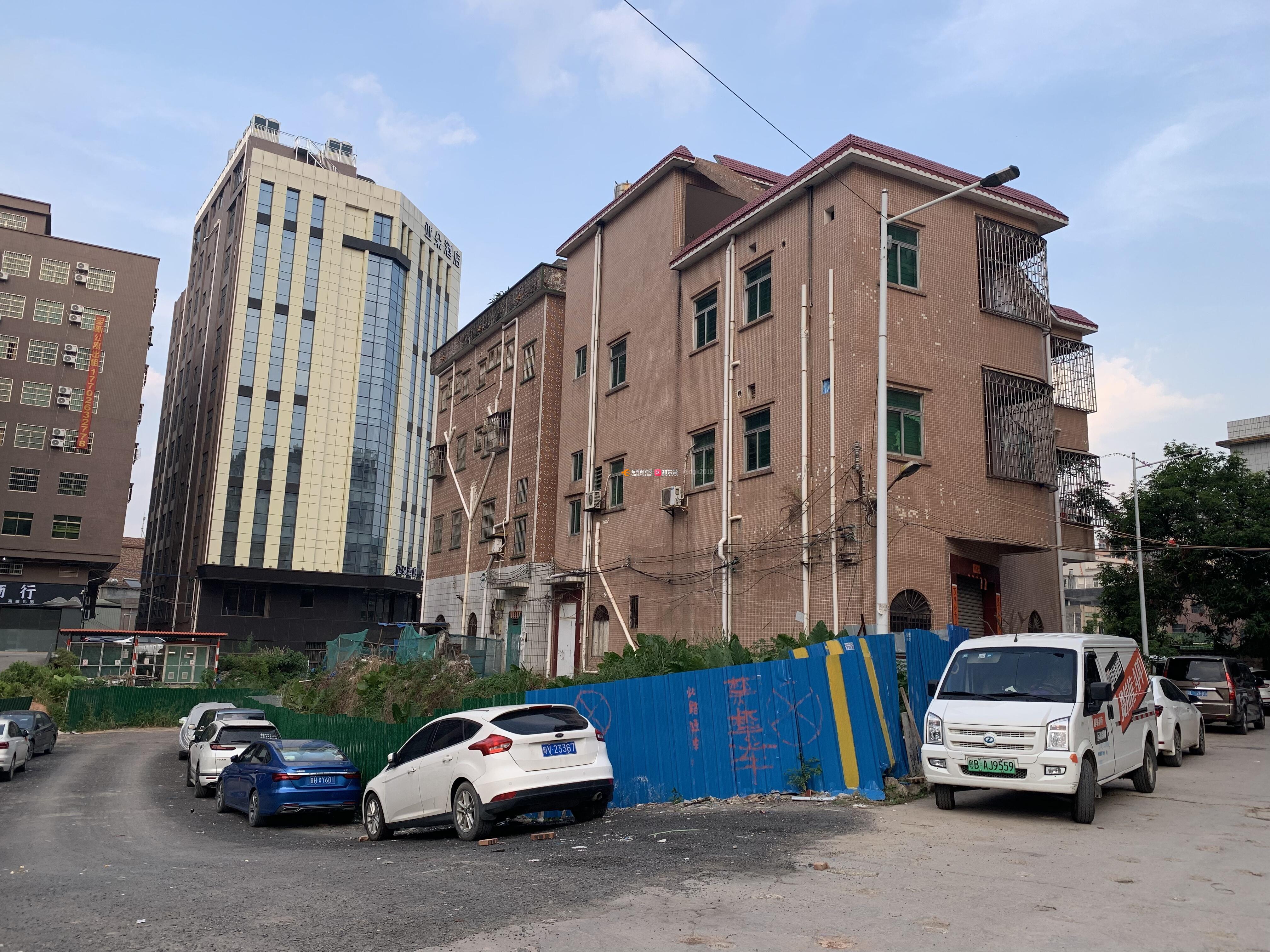

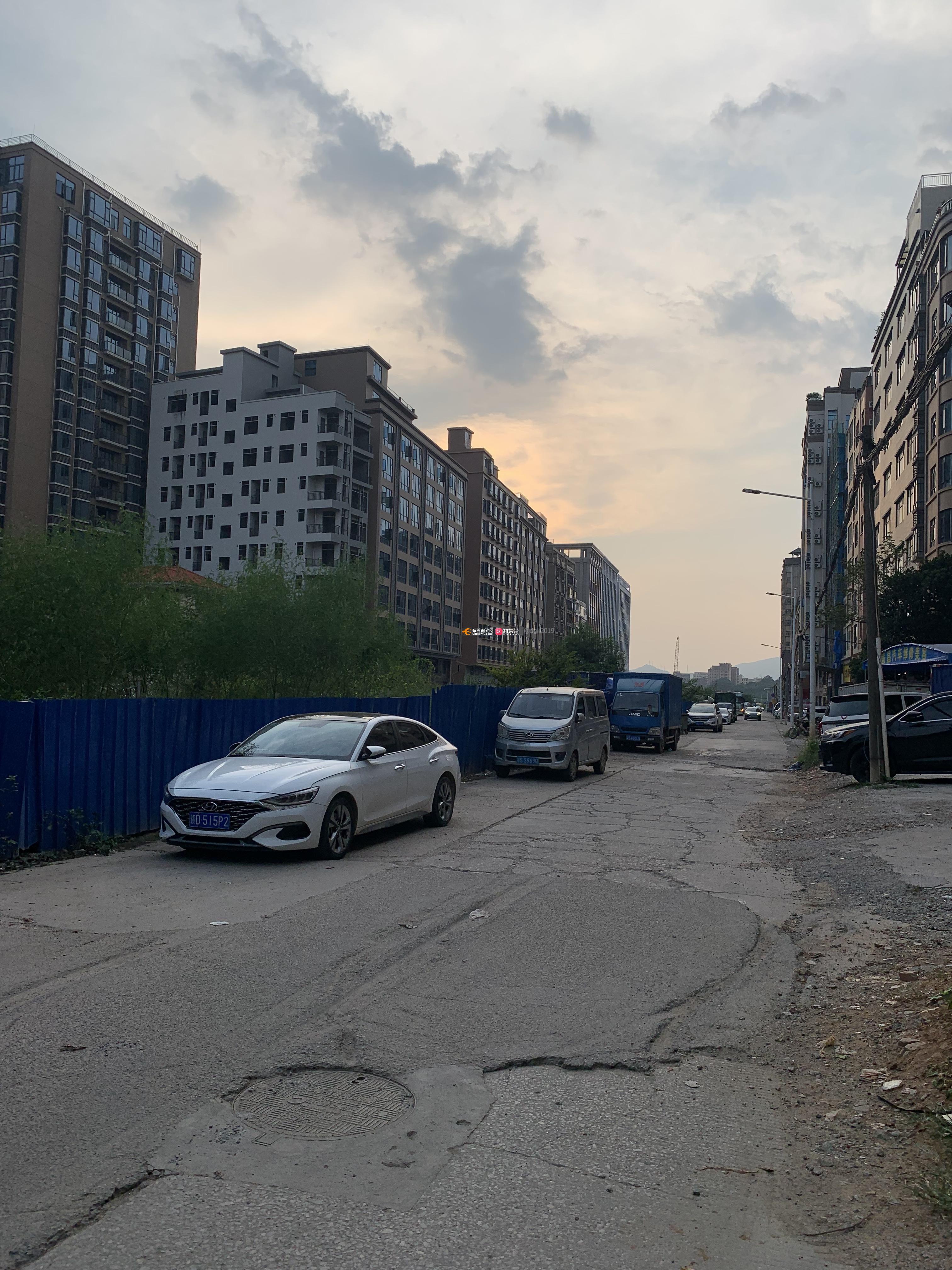

大岭山建设路延长线从2016年提出规划到现在已经过去七八年了,依然迟迟不见动工。拆迁工作也推进缓慢,至今在金桔祖坟西侧仍有三栋居民楼矗立在延长线路中间没有被拆迁。是否因为地铁1号线的修建导致建设路延长线的施工计划推迟?是等地铁1号线大岭山站和大岭山东站建设完工后才进行延长线的施工么?另外网上看到2022年和2023年有关于建设路延长线的招标工作,为何没有施工迹象?究竟什么时候开工?

问政部门:  大岭山

已回复

官方回复

尊敬的市民,您好!您反映的问题已收悉,现回复如下:建设路(金桔段)线路规划与地铁1号线隧道基本重叠,且路面下同步建设大型排水箱涵,涉及深基坑开挖建设情况。根据地铁设施安全管理要求,地铁隧道施工期间,排水箱涵及路面配合地铁修建暂时停止施工,需待地铁隧道完成施工后,根据地铁设施实施编制涉轨施工安评报告,完善涉轨施工方案及落实保障地铁设施安全措施后,才能复工。目前,地铁1号线隧道已完工,大岭山镇正根据要求编制涉轨施工安评报告和编制涉轨施工方案,已完成初稿编制,通过专家评审后报市轨道管理部门审批后复工。由于地铁隧道属重大交通设施,为保障排水箱涵和路面工程施工不对地铁设施造成任何影响,专业方案的编制和修订时间较长,工程建设中心将尽快完善手续复工建设,造成不便,敬请谅解。大岭山镇建设路延长线(龙山村-连平村路段)已动工建设,正按计划推进。来访人提及的应为建设路(金桔段)工程。感谢您对我们工作的理解和支持!

问政人评分

5

点评:回复具体、详细!希望建设路延长线工程早日贯通!
